一、土质路堑施工技术
(一)土质路堑施工工艺流程(如图1B411013所示)
(二)作业方法
1.横向挖掘法
(1)单层横向全宽挖掘法:从开挖路堑的一端或两端按断面全宽一次性挖到设计标高,逐渐向纵深挖掘,挖出的土方一般都是向两侧运送。该方法适用于挖掘浅且短的路堑。
(2)多层横向全宽挖掘法:从开挖路堑的一端或两端按断面分层挖到设计标高,适用于挖掘深且短的路堑。
2.纵向挖掘法
土质路堑纵向挖掘多采用机械作业,具体方法有:

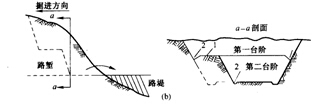

(1)分层纵挖法:沿路堑全宽,以深度不大的纵向分层进行挖掘,适用于较长的路堑开挖。
分层纵挖法
(2)通道纵挖法:该法适用于较长、较深、两端地面纵坡较小的路堑开挖。
通道纵挖法

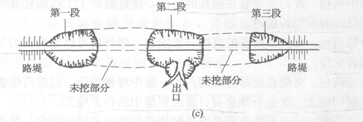

(3)分段纵挖法:该法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。
分段纵挖法
3.混合式挖掘法

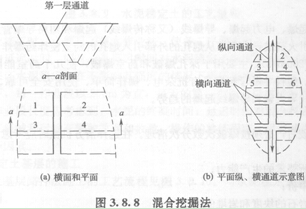

混合式挖掘法是多层横向全宽挖掘法和通道纵挖法混合使用。先沿路线纵向挖通道,然后沿横向坡面挖掘,以增加开挖面。该法适用于路线纵向长度和挖深都很大的路堑开挖。
(二)机械开挖作业方式
1.推土机开挖土质路堑
其作业方式一般有:坑槽形推土法、波浪式推土法、并列推土法、下坡推土法、槽形推土法、、接力推土法。另有斜铲推土法或侧铲推土法。
2.挖掘机开挖土质路堑作业
公路工程施工中以单斗挖掘机最为常见,而路堑土方开挖中又以正铲挖掘机使用最多。正铲工作面的高度一般不应小于1.5m。其作业方法有侧向开挖和正向开挖。
二、石质路堑施工技术
(一)基本要求
(二)开挖方式
1.钻爆开挖:是当前广泛采用的开挖施工方法。有薄层开挖、分层开挖(梯段开挖)、全断面一次开挖和特高梯段开挖等方式。
2.直接应用机械开挖:使用带有松土器的重型推土机破碎岩石,一次破碎深度约0.6~1.Om。该法适用于施工场地开阔、大方量的软岩石方工程。优点是没有钻爆工序作业,不需要风、水、电辅助设施,简化了场地布置,加快了施工进度,提高了生产能力。缺点是不适于破碎坚硬岩石。
3.静态破碎法:将膨胀剂放入炮孔内,利用产生的膨胀力,缓慢的作用于孔壁,经过数小时至24h达到300~500MPa的压力,使介质裂开。该法适用于在设备附近、高压线下以及开挖与浇筑过渡段等特定条件下的开挖。优点是安全可靠,没有爆破产生的公害。缺点:破碎效率低,开裂时间长。
