机械设备的使用管理
案例 1 背景资料
某施工企业承包了一段36.8km的四车道高速公路沥青混凝土路面工程,路面单幅11.25m。路面结构型式为:基层为两层18cm的石灰粉煤灰稳定碎石;底基层为一层18cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7cm的下面层,6cm的中面层和5cm的SMA表面层;桥上只铺5cm的SMA表面层,隧道内为水泥混凝土路面。

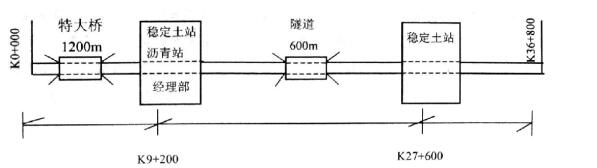

项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如
下:
合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备工作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
问题:
1、由于路基交工推迟,给沥青混凝土路面施工的时间仅有140d,请通过计算(要求列出计算过程),从生产能力为160t/h、240t/h和320t/h的沥青搅拌站中选择出满足工期要求的合理设备。(已知:沥青混凝土的容重取为2.4t/m3,搅拌站每天有效工作间按8小时计算。)
参考答案:
1.(1)计算沥青混凝土总量:Q=(35000×0.18+1200×0.05)×11.25×2×2.4=343440(t)
( 2)计算选择沥青搅拌站类型343440÷140÷8=306t/h,因320t/h>306t/h,所以选择320 t/h的沥青混凝土搅拌站。
案例2 背景资料
某施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基施工组织设计,并对施工组织设计进行了优化,重点优化了施工方案,主要施工方法的优化、施工作业组织形式的优化、施工劳动组织的优化。技术人员根据路基横断面计算出土石方的“断面方数”,经复合后,进行土石方纵向调配。调配时考虑到技术经济条件,尽量在经济合理的范围内移挖作填,是路堑和路堤中土石方数量达到平衡,减少了弃方与借方。全标段路基挖方土质为普通土,平均运距50m的土方有150000m3 ,平均运距200m的土方有100000m3 ,平均运距3000m的土方有80000m3。

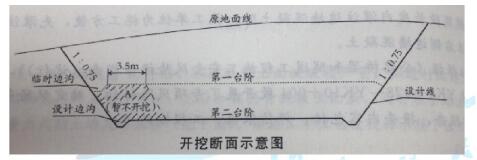

K5+630~K5+810的平均挖方深度7m左右,施工单位采用的某一开挖断面示意如图1,要求上下错台同时掘进。
【问题】
2.针对平均运距3000m的土方,写出宜配置的挖运施工机械。
3.计算全标段土方的平均运距。(计算结果取整数)
【参考答案】
2.宜配置的挖运施工机械:推土机、铲运机、挖掘机、装载机和自卸汽车等。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
