施工进度计划表达与控制

  1.横道图

  (三)工程网络计划

  1.双代号网络计划

  2.单代号网络计划

  3.双代号时标网络计划

  4.单代号搭接网络计划(14年考点)

  (1)总时差为最小的工作应为关键工作。

  (2)从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔仅为零的线路应为关键线路。

  5. 网络计划优化

  包括工期目标、费用目标和资源目标的优化。

  网络计划优化时选择应缩短持续时间的关键工作宜考虑下列因素:(14年考点)

  (1) 缩短持续时间对质量和安全影响不大的工作;

  (2) 有充足备用资源的工作;

  (3) 缩短持续时间所需增加的费用最少的工作。

  【案例题1】背景资料

  承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:

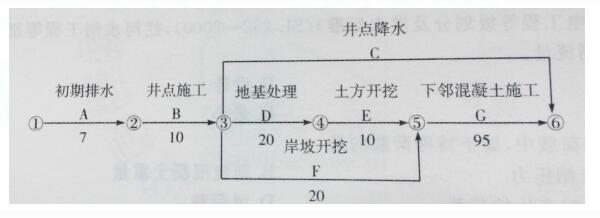

  ①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如下图所示(单位:天)。

  施工中发生如下事件:

  事件一:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。

  事件二:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40天,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。

  问题:

  1.指出背景资料的相关工作中属于工程准备期的工作(用编号表示);工程施工总工期中,除工程准备期外,还应包括哪些施工时段?

  2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。

  3.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。

  【答案解析】

  1.①⑤⑧,还包括施工期、完建期。

  2.125天,井点降水工作应从基坑开挖到基坑全部回填完毕期间一直不停止,所以伴随地基处理、土方开挖、下部混凝土施工过程。

  3.实际工期为: 12+10+40+95=157 天。 承包人有权要求延长 10 天工期。理由: 事件 1由于是承包人本身责任,因此不能主张延长工期,事件 2 由于发包人提供地址勘探资料有误,导致工期延长 20 天, 但由于其中已有 10 天能影响总工期,因此承包人有权要求延长10 天工期。

  【案例题2】背景资料

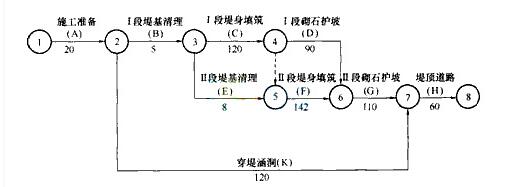

  发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个施工段组织流水施工,初始施工进度计划如下图(单位:天)。

  在工程施工过程中发生如下事件:

  事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“工堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。

  事件2:在进行第Ⅱ段堤基清理过程中发现蚁穴和大量白蚁,施工单位按程序进行了上报。经相关单位研究,确定采用灌浆处理方案,增加费用10万元。施工单位因不具备灌浆施工能力,就自行分包给有相应资质的分包单位,但未与分包单位签订分包合同。灌浆工作从第Ⅱ段堤基清理完成开始,到堤顶道路施工前结束,工作持续时间20天。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2018年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2017年一级建造师成绩查询时间

  5·2018年一级建造师考试时间9月15、16日

  6·一级建造师考试科目

环球网校
一级建造师
主讲老师基础阶段强化阶段模考试题应试技巧班
VIP独享
教材精讲
(40讲)

经典习题
(12讲)

重点冲刺
(16讲)
考点解析
(10讲)
  建设工程经济 张湧免费试听  免费试听 三套模拟题
  建设工程项目管理 张君免费试听  免费试听 三套模拟题
  工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
  建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
  机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
  公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
  市政公用工程管理李莹免费试听  免费试听 三套模拟题
  铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
  水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
  通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
