模板、支架的设计、制作、安装与拆除
一、模板、支架和拱架的设计与验算
(1)模板、支架和拱架应结构简单、制造与装拆方便,应具有足够的承载能力、刚度和稳定性.
(2)设计模板、支架和拱架时应按表1K412012进行荷载组合。

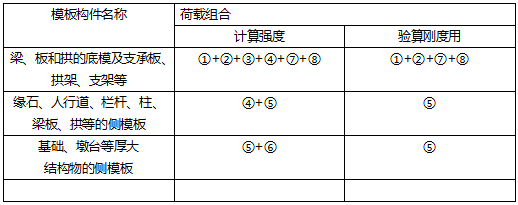

设计模板、支架和拱架的荷载组合表 表1K412012
表中:① 模板、拱架和支架自重;
② 新浇筑混凝土、钢筋混凝土或圬工、砌体的自重力;新浇筑混凝土、钢筋混凝土或圬工、砌体的自重力;
③ 施工人员及施工材料机具等行走运输或堆放的荷载;
④ 振捣混凝土时的荷载;
⑤ 新浇筑混凝土对侧面模板的压力;
⑥ 倾倒混凝土时产生的荷载;
⑦ 设于水中的支架所承受的水流压力、波浪力、流冰压力、船只及其他漂浮物的撞击力;
⑧其他可能产生的荷载,如风雪荷载、冬期施工保温设施荷载等。
(4)验算模板、支架和拱架的抗倾覆稳定时,各施工阶段的稳定系数均不得小于1.3。
(5)验算模板、支架和拱架的刚度时,其变形值不得超过下列规定:
1)结构表面外露的模板挠度为模板构件跨度的1/400;
2)结构表面隐蔽的模板挠度为模板构件跨度的1/250;
3)拱架和支架受载后挠曲的杆件,其弹性挠度为相应结构跨度的1/400;
(6)模板、支架和拱架的设计中应设施工预拱度。
施工预拱度应考虑下列因素:
1)设计文件规定的结构预拱度;
2)支架和拱架承受全部施工荷载引起的弹性变形;
3)受载后由于杆件接头处的挤压和卸落设备压缩而产生的非弹性变形;
4)支架、拱架基础受载后的沉降。
(8)支架立柱在排架平面内应设水平横撑。立柱高度在5m以内时,水平撑不得少于两道,立柱高于5m时,水平撑间距不得大于2m,并应在两横撑之间加双向剪刀撑。在排架平面外应设斜撑,斜撑与水平交角宜为45o。
二、模板、支架和拱架的制作与安装
1.模板与混凝土接触面应平整、接缝严密。
2.支架立柱必须落在有足够承载力的地基上,立柱底端必须放置垫板或混凝土垫块。支架地基严禁被水浸泡,冬期施工必须采取防止冻胀的措施。
3.支架通行孔的两边应加护桩,夜间应设警示灯。施工中易受漂流物冲撞的河中支架应设牢固的防护设施。
4.安设支架、拱架过程中,应随安装随架设临时支撑。采用多层支架时,支架的横垫板应水平,立柱应铅直,上下层立柱应在同一中心线上。
5.支架或拱架不得与施工脚手架、便桥相连。
6 . 钢管满堂支架搭设完毕后,应按《钢管满堂支架预压技术规程》JGJ/T 194-2009要求,预压支架合格并形成记录。
7 . 支架、拱架安装完毕,经检验合格后方可安装模板;安装模板应与钢筋工序配合进行,妨碍绑扎钢筋的模板,应待钢筋工序结束后再安装;安装墩、台模板时,其底部应与基础预埋件连接牢固,上部应采用拉杆固定;模板在安装过程中,必须设置防倾覆设施。
9 . 当采用充气胶囊作空心构件芯模时,其安装应符合下列规定:
1)胶囊在使用前应经检查确认无漏气。
2)从浇筑混凝土到胶囊放气止,应保持气压稳定。
3)使用胶囊内模时,应采用定位箍筋与模板连接固定,防止上浮和偏移。
4)胶囊放气时间应经试验确定,以混凝土强度达到能保持构件不变形为度。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
