2015年一级建造师通信广电预习题24

1、(0分)
1.施工过程中,如果因管道建设原因,时常遇到当地居民阻碍施工的问题,项目经理部应如何向监理单位办理施工索赔?索赔应包括哪些内容?
2.假设光缆全部气吹完毕才可以开始接续,光缆接续完了再做成端,全部工程量完成后才开始整理竣工资料。请绘制此工程的双代号网络图,并计算各项工作的时间参数及本工程的计算工期。
3.本工程的竣工资料的竣工文件部分应包括哪些内容?
4.本工程中,建设单位应在何时向施工单位支付多少预付款?如果建设单位不能按时按期拨付预付款,施工单位应如何维护自己的权利?
5.项目经理部应如何从内部管理方面控制工程成本?
背景资料:

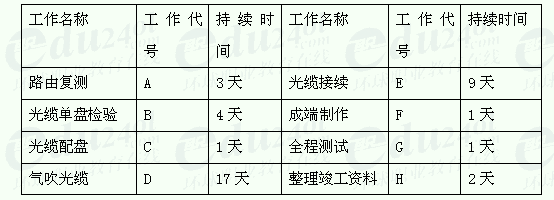

某项目经理部负责136km硅芯管管道的气吹光缆工程,建设单位在开工前已与监理单位签订了监理合同,与施工单位签订了施工合同,合同约定按照《通信工程价款结算暂行办法》规定拨付工程款,工程工期为35天,工程主要材料由建设单位提供。施工内容及各项工作持续的时间如下表。项目经理部只有一套气吹设备、一台光纤熔接机、一台OTDR、一台光源、一台光功率计。
1.施工过程中,如果因管道建设原因,时常遇到当地居民阻碍施工的问题,项目经理部应如何向监理单位办理施工索赔?索赔应包括哪些内容?
2.假设光缆全部气吹完毕才可以开始接续,光缆接续完了再做成端,全部工程量完成后才开始整理竣工资料。请绘制此工程的双代号网络图,并计算各项工作的时间参数及本工程的计算工期。
3.本工程的竣工资料的竣工文件部分应包括哪些内容?
4.本工程中,建设单位应在何时向施工单位支付多少预付款?如果建设单位不能按时按期拨付预付款,施工单位应如何维护自己的权利?
5.项目经理部应如何从内部管理方面控制工程成本?
- 解析:1.(本小题6分)对于此工程时常遇到当地居民阻碍施工的问题,项目经理部应在保存受阻证据和损失记录的基础上,阶段性地向监理工程师发出索赔意向,在索赔事件终了后28天内,向监理工程师送交索赔的有关资料和最终的索赔报告,监理工程师应在28天内给予答复或要求项目经理部进一步补充索赔理由和证据。逾期未答复,则视为该项索赔成立。
此工程的索赔应包括费用索赔和工期索赔。

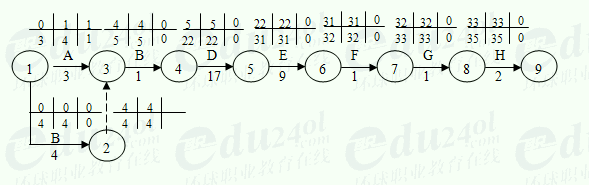

2.(本小题8分)网络图及时间参数的计算如下图:
本工程的计算工期为35天。
3.(本小题6分)本工程竣工资料的竣工文件部分应包括:案卷封面;案卷目录;竣工文件封面;竣工文件目录;工程说明;建筑安装工程量总表;已安装设备明细表;工程材料盘点单;开工报告;停(复)工报告;完工通知;工程变更单和洽商记录;重大工程质量事故报告表;验收证书;交接书;隐蔽工程签证记录;备考表。
4.(本小题4分)由于此项目的主要材料由建设单位提供,按照文件的规定,建设单位应按合同总价的30%支付此项目的预付款。
建设单位如果不按合同约定预付工程款,施工单位应在预付时间到期后10天内向建设单位发出要求预付的通知。建设单位收到通知后如仍不按要求预付时,施工单位可在发出通知14天后停止施工。建设单位应从约定应付之日起向施工单位支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
5.(本小题6分)为了从内部管理方面控制工程成本,项目经理部应合理安排人工费的开支水平;提高机械设备、仪表的租赁及利用效果;管理好现场材料,提高机械的利用率,减少现场车辆的配置;提高作业人员的施工质量,降低质量成本;按照制定的安全控制计划进行操作,避免发生安全事故;保证工程按照合同规定的工期完工。
1.(本小题6分)对于此工程时常遇到当地居民阻碍施工的问题,项目经理部应在保存受阻证据和损失记录的基础上,阶段性地向监理工程师发出索赔意向,在索赔事件终了后28天内,向监理工程师送交索赔的有关资料和最终的索赔报告,监理工程师应在28天内给予答复或要求项目经理部进一步补充索赔理由和证据。逾期未答复,则视为该项索赔成立。
此工程的索赔应包括费用索赔和工期索赔。
2.(本小题8分)网络图及时间参数的计算如下图:
本工程的计算工期为35天。
3.(本小题6分)本工程竣工资料的竣工文件部分应包括:案卷封面;案卷目录;竣工文件封面;竣工文件目录;工程说明;建筑安装工程量总表;已安装设备明细表;工程材料盘点单;开工报告;停(复)工报告;完工通知;工程变更单和洽商记录;重大工程质量事故报告表;验收证书;交接书;隐蔽工程签证记录;备考表。
4.(本小题4分)由于此项目的主要材料由建设单位提供,按照文件的规定,建设单位应按合同总价的30%支付此项目的预付款。
建设单位如果不按合同约定预付工程款,施工单位应在预付时间到期后10天内向建设单位发出要求预付的通知。建设单位收到通知后如仍不按要求预付时,施工单位可在发出通知14天后停止施工。建设单位应从约定应付之日起向施工单位支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
5.(本小题6分)为了从内部管理方面控制工程成本,项目经理部应合理安排人工费的开支水平;提高机械设备、仪表的租赁及利用效果;管理好现场材料,提高机械的利用率,减少现场车辆的配置;提高作业人员的施工质量,降低质量成本;按照制定的安全控制计划进行操作,避免发生安全事故;保证工程按照合同规定的工期完工。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:鐜悆缃戞牎 涓€绾у缓閫犲笀 | 涓昏鑰佸笀 | 鍩虹闃舵 | 寮哄寲闃舵 | 妯¤€冭瘯棰� | 搴旇瘯鎶€宸х彮 VIP鐙韩 | |||||||||
鏁欐潗绮捐 锛�40璁诧級 | 缁忓吀涔犻 | 閲嶇偣鍐插埡 (16璁�) | 鑰冪偣瑙f瀽 (10璁�) | |||||||||||
寤鸿宸ョ▼缁忔祹 | 寮犳恭 | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ![]() | |||||||||
寤鸿宸ョ▼椤圭洰绠$悊 | 寮犲悰 | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
宸ョ▼娉曡鍙婄浉鍏崇煡璇� | 鐜嬩附闆� | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
寤虹瓚宸ョ▼绠$悊涓庡疄鍔� | 鐜嬫爲浜� | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
鏈虹數宸ョ▼绠$悊涓庡疄鍔� | 鑻忓┓ | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
鍏矾宸ョ▼绠$悊涓庡疄鍔� | 楂樼幉鐜� | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
甯傛斂鍏敤宸ョ▼绠$悊 | 鏉庤幑 | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
閾佽矾宸ョ▼绠$悊涓庡疄鍔� | 瀛欐枃娉� | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
姘村埄姘寸數宸ョ▼绠$悊 | 鐩涙澗娑� | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ||||||||||
閫氫俊骞跨數宸ョ▼绠$悊 | 鏉ㄩ箯 | 鍏嶈垂璇曞惉 ![]() ![]() | 鍏嶈垂璇曞惉 ![]() ![]() | 涓夊妯℃嫙棰� | ![]() | |||||||||
銆�璇剧▼瀛﹁垂銆戠簿璁茬彮鍘熶环700鍏�/绉�,鐜�5鎶樹績閿€350鍏�/绉�.澶囪€冩寚瀵肩彮300鍏�/绉�,鐜板厤璐硅禒閫� 銆�闆跺熀纭€绉佹暀濂楅銆戦浂鍩虹绯诲垪璇剧▼+鐩存挱瀵嗚+鍐呴儴璧勬枡锛屾€濈淮瀵煎浘锛堝寘閭埌瀹讹級鑰冭瘯涓嶈繃鍏嶈垂閲嶅1骞�=5980鍏�/鍏ㄧ锛堝惈4绉戯級+閫�2023骞村叏绉戞暀鏉�>>绔嬪嵆璐拱 銆�鍏ㄧ▼鐝椁�銆戝惈涓夐棬鍏叡璇�+涓€闂ㄤ笓涓氳澶囪€冩寚瀵肩彮+鑰冪偣绮捐鐝�+鏅鸿兘棰樺簱+1V1鐩存挱鍩虹鐝�+鑰冨墠搴旇瘯鎶€宸�+鐪熼瑙f瀽鐝�+搴旇瘯鎶€宸х彮+鐩存挱澶х彮璇�=2600鍏�/鍏ㄧ>>绔嬪嵆璐拱 銆�涓€绾у缓閫犲笀浜戠濉惧椁�銆戞暀鏉愮簿璁�+閲嶇偣鍐插埡+鐪熼瑙f瀽+缁忓吀涔犻+澶氬獟浣撻搴�+1V1鐩存挱鏁欏+搴旇瘯鎶€宸�+瀹炲姟绐佺牬+鐜板満瀹炴搷+鍐呴儴璧勬枡+鏈堣€冨嵎+鐩存挱绛旂枒+涓€у寲鏁欏绯荤粺+鑰冭瘯涓嶈繃鍏嶈垂閲嶅2骞�+鎬濈淮瀵煎浘+鍚嶅笀璁蹭箟鍙婂悓姝ュ己鍖栬缁�+鍘嗗勾鐪熼鍙婃ā鎷熷嵎+妗堜緥寮哄寲涓€鏈€�+2023鍏ㄧ瀹樻柟鏁欐潗锛堝寘閭埌瀹讹級鍏ㄧ濂楅8800鍏�>>绔嬪嵆璐拱 |
相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
