背景资料:
某SDH通信传输设备安装工程,共5个站,其中3个中继站,2个终端站。本工程施工地点位于山区,施工时间处于冬季。本工程的工程量如下:
(1)终端站需在旧机房一列内安装3架光传输设备、一列2架DDF、1架ODF设备,电源需从所在列引出,并更换列熔丝基座。
(2)中继站需在新机房内安装1架电源设备、1架光传输中继设备、1架ODF设备。
本工程的电力电缆及辅材需施工单位自购,设备由建设单位指定的厂商提供到现场,测试仪器由施工方准备。合同工期要求30天,并规定因甲方原因造成工期延误5天以内工程承包费不得追加;延误工期违约金5000元/天,超过3天违约金10000元/天;工期提前甲方奖励500元/天。
施工单位通过投标承揽到此工程,并且针对此工程建了项目经理部,项目经理部编制了施工组织设计,其中施工方案中规定:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装,2人1天1套仪表完成本机测试;2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。上述时间均包含工程准备、转移时间和竣工文件收集整理时间。为了保证工程目标的实现,在施工组织设计中还编制了质量、进度、安全控制计划。为了降低施工成本,项目经理部选派了2名技术人员参与此项目的施工。
此工程按时开工,在施工过程中,有以下事件:
(1)测试时发现个别焊点存在假焊
(2)更换列熔丝基座时发生了电源短路,导致电力室熔丝烧断。
(3)项目经理对现场施工质量进行检查时,发现部分测试结果有误。
(4)由于冬季山区路滑,自备车辆发生交通事故,一施工人员腿部骨折。
(5)机房内尘土较多,机房值班员向施工单位提出警告。
工程经过施工单位的努力按时完工,建设单位组织了验收。工程竣工验收后一年多的时间里,施工单位多次向建设单位催收次项目的施工费,但建设单位一直以资金紧张为由不予支付。
问题:
1.请识别本工程施工现场的危险源。
2.本工程应采用哪些措施降低施工成本?
3.本工程需签订哪些合同?
4.用横道图编制进度计划及人力运用示意图,编制要求:满足工期要求;使用最少的人力资源;成本最低。
5.画出(双代号)网络图,并标明时间参数、关键路径。
6.本工程安装人员费用100元/(人•.天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。计算本工程最低成本。如增加一套仪器,增加2个成员,工期最多可提前多少天?施工成本会有何变化?
- 解析:1.(本小题2分)本工程现场的风险源:①静电、激光和裸露的电源线,②高处的工具、未固定好的配件、高温烙铁、电动工具、山区道路、雨天行车等。
2.(本小题5分)本工程降低施工成本的措施主要有:①建立合理的组织结构;②认真分析施工资源配备数量对利润的影响、依照企业定额进行管理;③控制好施工过程中的费用开支;④加强财务管理和财务核算;⑤采用合理的施工方法,降低质量成本,减少窝工,不使用的仪表尽快归还等。
3.(本小题2分)本工程需要签订的合同主要有:施工承包合同、材料采购合同等。

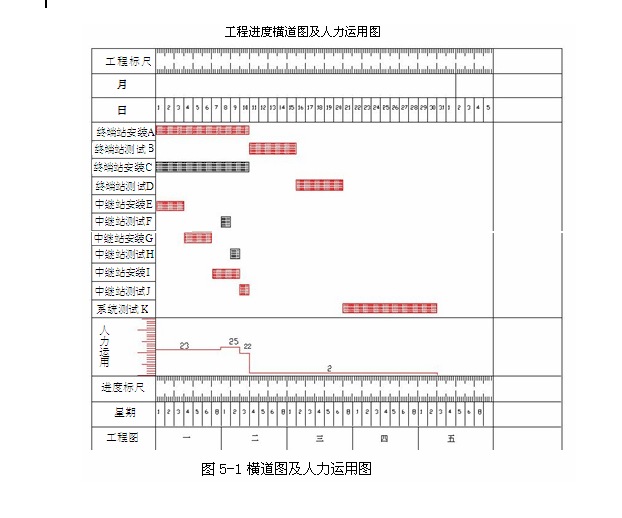

4.(本小题5分)本工程要求:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装;2人1天1套仪表完成本机测试,2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。因此其横道图如下图。按照各作业组每天所需的人员数量。累计起来形成了人力运用示意图,如图5-1 所示:

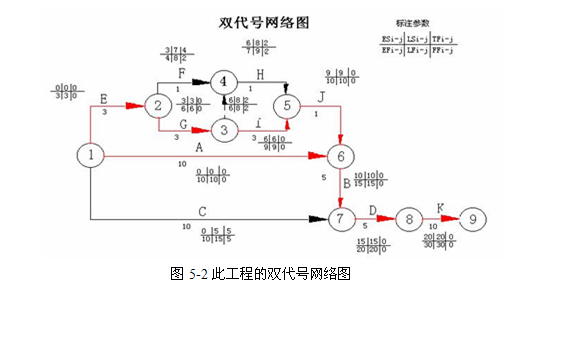

5.(本小题8分)此工程的双代号网络图如下图5-2所示,其关键路径如图中红色路径:
6.(本小题8分)如果工程安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人,那么工程最低成本计算如下:
安装终端站工日:10人×10天×2站=200工日
安装中继站工日:3人×3天×3站=27工日
安装工日合计:200+27=227工日
中继站本机测试工日:2人×1天×3站=6工日
终端站本机测试工日:2人×5天×2站=20工日
系统测试工日:2人×10天=20工日
测试合计工日:6+20+20=46工日
仪表使用天数:1×3+5×2+10=23天
调遣人数:10×2+3+2=25(人)
安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。
所以,此时工程最低成本=227×100+46×200+23×2000+1100+25×200=84000元
增加仪表后,两个终端站的本机测试可以同时进行,可提前5天,两套仪表同时进行系统测试,可提前5天,共计工期提前10天。
由于测试总工日不变,因此测试人员的费用和仪表的费用不变,仅增加两个人和一套仪表的调遣费。
两个人和一套仪表的调遣费为:200×2+1100=1500元
建设单位奖励费用500×10=5000元
因此,可以节约费用:5000-1500=3500元
1.(本小题2分)本工程现场的风险源:①静电、激光和裸露的电源线,②高处的工具、未固定好的配件、高温烙铁、电动工具、山区道路、雨天行车等。
2.(本小题5分)本工程降低施工成本的措施主要有:①建立合理的组织结构;②认真分析施工资源配备数量对利润的影响、依照企业定额进行管理;③控制好施工过程中的费用开支;④加强财务管理和财务核算;⑤采用合理的施工方法,降低质量成本,减少窝工,不使用的仪表尽快归还等。
3.(本小题2分)本工程需要签订的合同主要有:施工承包合同、材料采购合同等。
4.(本小题5分)本工程要求:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装;2人1天1套仪表完成本机测试,2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。因此其横道图如下图。按照各作业组每天所需的人员数量。累计起来形成了人力运用示意图,如图5-1 所示:
5.(本小题8分)此工程的双代号网络图如下图5-2所示,其关键路径如图中红色路径:
6.(本小题8分)如果工程安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人,那么工程最低成本计算如下:
安装终端站工日:10人×10天×2站=200工日
安装中继站工日:3人×3天×3站=27工日
安装工日合计:200+27=227工日
中继站本机测试工日:2人×1天×3站=6工日
终端站本机测试工日:2人×5天×2站=20工日
系统测试工日:2人×10天=20工日
测试合计工日:6+20+20=46工日
仪表使用天数:1×3+5×2+10=23天
调遣人数:10×2+3+2=25(人)
安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。
所以,此时工程最低成本=227×100+46×200+23×2000+1100+25×200=84000元
增加仪表后,两个终端站的本机测试可以同时进行,可提前5天,两套仪表同时进行系统测试,可提前5天,共计工期提前10天。
由于测试总工日不变,因此测试人员的费用和仪表的费用不变,仅增加两个人和一套仪表的调遣费。
两个人和一套仪表的调遣费为:200×2+1100=1500元
建设单位奖励费用500×10=5000元
因此,可以节约费用:5000-1500=3500元
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
