2015年一级建造师通信广电预习题51
1、(0分) 程控数字交换机的特点是将程控、( )、数字技术融合在一起。
A.频分
B.时分
C.空分
D.扩频
A.频分
B.时分
C.空分
D.扩频
正确答案:b
- 解析:b
2、(0分) 背景资料:
某长途直埋光缆线路工程线路全长238km,光缆盘长2km。在施工合同中规定:除光缆、接头盒及尾纤以外的其他材料均由施工单位承包。施工单位针对此项目组建了项目经理部,项目经理部针对施工现场的具体情况,在现场摸底的基础上编制了施工组织设计。
问题:
1.在施工过程中,项目经理部对光缆的接续质量进行了检查,检查中发现有多个接头的双向平均衰耗不满足设计要求。在查找造成此问题的原因时,检查人员发现光纤被接头盒挤压有10处,光纤收容时曲率半径过小有9处,光纤接续衰耗较大有28处,光纤被扭曲有7处,接错光纤有3处,光纤被收容盘挤压有2处,其他原因有1处。请绘制光纤接续不合格排列表,并绘制其排列图。存在上述问题的主要原因是什么?
2.项目经理部在比较实际进度与计划进度的偏差时,可采用哪些比较方法?
3.项目经理部应如何控制施工现场的开支水平,降低变动成本?
4.建设单位在初步验收时应做好哪些工作?
5.在施工过程中,如果项目经理部向建设单位提出索赔要求,项目经理部应依据哪些内容编制索赔报告?
某长途直埋光缆线路工程线路全长238km,光缆盘长2km。在施工合同中规定:除光缆、接头盒及尾纤以外的其他材料均由施工单位承包。施工单位针对此项目组建了项目经理部,项目经理部针对施工现场的具体情况,在现场摸底的基础上编制了施工组织设计。
问题:
1.在施工过程中,项目经理部对光缆的接续质量进行了检查,检查中发现有多个接头的双向平均衰耗不满足设计要求。在查找造成此问题的原因时,检查人员发现光纤被接头盒挤压有10处,光纤收容时曲率半径过小有9处,光纤接续衰耗较大有28处,光纤被扭曲有7处,接错光纤有3处,光纤被收容盘挤压有2处,其他原因有1处。请绘制光纤接续不合格排列表,并绘制其排列图。存在上述问题的主要原因是什么?
2.项目经理部在比较实际进度与计划进度的偏差时,可采用哪些比较方法?
3.项目经理部应如何控制施工现场的开支水平,降低变动成本?
4.建设单位在初步验收时应做好哪些工作?
5.在施工过程中,如果项目经理部向建设单位提出索赔要求,项目经理部应依据哪些内容编制索赔报告?

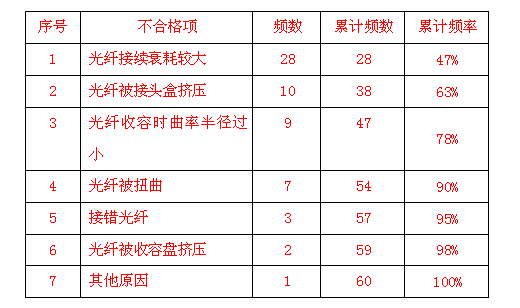

- 解析:1.(本小题10分)光纤接续不合格排列表

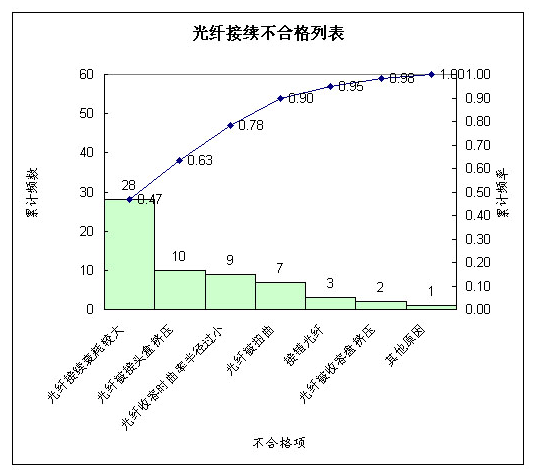

通过排列图法分析可以看出,在光纤接续过程中发现的主要问题是:光纤接续衰耗较大、光纤被接头盒挤压和光纤收容时曲率半径过小这三项,这三项出现的不合格占全部不合格的78%,因此这三项光纤接续不合格的主要原因。
2.(本小题4分)可以采用的进度比较的方法主要有:横道图比较法、S形曲线比较法、香蕉形曲线比较法、前锋线比较法、列表比较法等。
3.(本小题4分)项目经理部控制施工现场开支水平,降低变动成本的方法主要有:
1)项目经理部应以施工图预算为基础,根据施工合同的要求和企业定额的标准,编制成本控制计划;
2)施工过程中,项目经理部应依据成本控制计划对施工成本实行动态控制;
3)项目经理部应加强合同预算管理,增创工程预算收入,项目经理部应认真分析施工图预算,做好工程项目的变更和索赔工作;
4)项目经理部应认真做好工程项目的结算。
4.(本小题6分)建设单位在初步验收时,应严格检查工程质量,审查竣工资料,分析投资效益,对发现的问题提出处理意见,并组织相关责任单位落实解决。在初步验收后的半个月内应向上级主管部门报送初步验收报告。
5.(本小题6分)项目经理部在向建设单位提出索赔要求时,应依据合同文件、订立合同所依据的法律法规以及书证、物证、证人证言、视听材料、有关当事人的陈述、鉴定结论和勘验检查笔录等相关证据来编制索赔报告。
1.(本小题10分)光纤接续不合格排列表
通过排列图法分析可以看出,在光纤接续过程中发现的主要问题是:光纤接续衰耗较大、光纤被接头盒挤压和光纤收容时曲率半径过小这三项,这三项出现的不合格占全部不合格的78%,因此这三项光纤接续不合格的主要原因。
2.(本小题4分)可以采用的进度比较的方法主要有:横道图比较法、S形曲线比较法、香蕉形曲线比较法、前锋线比较法、列表比较法等。
3.(本小题4分)项目经理部控制施工现场开支水平,降低变动成本的方法主要有:
1)项目经理部应以施工图预算为基础,根据施工合同的要求和企业定额的标准,编制成本控制计划;
2)施工过程中,项目经理部应依据成本控制计划对施工成本实行动态控制;
3)项目经理部应加强合同预算管理,增创工程预算收入,项目经理部应认真分析施工图预算,做好工程项目的变更和索赔工作;
4)项目经理部应认真做好工程项目的结算。
4.(本小题6分)建设单位在初步验收时,应严格检查工程质量,审查竣工资料,分析投资效益,对发现的问题提出处理意见,并组织相关责任单位落实解决。在初步验收后的半个月内应向上级主管部门报送初步验收报告。
5.(本小题6分)项目经理部在向建设单位提出索赔要求时,应依据合同文件、订立合同所依据的法律法规以及书证、物证、证人证言、视听材料、有关当事人的陈述、鉴定结论和勘验检查笔录等相关证据来编制索赔报告。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
