您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 通信广电工程 >> 文章正文
2015年一级建造师考试通信与广电练习6_第2页
  • 4、(0分)

    背景资料:

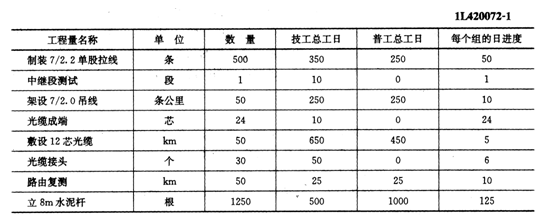

    某通信工程公司承揽到一个架空光缆线路工程,线路全长50km,由一个中继段构成,施工单位承包全部材料。合同规定此工程于8月1日开工,月31日完工。该施工单位接到此项目后进行了现场摸底,并在线路上确定了一个临时驻点。通过现场摸底发现,此工程全程地理条件相似,无复杂施工地段及特殊跨越点,此驻点距线路两侧的端点分别为20km和30km。对此,项目经理决定分两个作业组同时完成驻点两侧的线路施工任务;竣工资料由项目经理部相关人员在测试阶段编制。由于该施工单位工程较多,仅能为此工程提供一套测试仪表和接续设备。项目经理部针对此工程编制的工作量、用工量及日进度内容见表1L420072-1

    问题:
    1.此工程的施工顺序应怎样安排?
    2.如果编制的进度计划图的计算工期为32天,是否合适?
    3.施工准备阶段应先确定施工资源数量还是先编制进度计划图?÷
    4.假设此工程的工作量平均分布在路由上;施工单位采用流水作业法施工,各组施工时按工序顺序施工,各组在全部完成了上一道工序再开始第二道工序。请编制此项目施工阶段进度计划的横道图和网络图。
    5.在上述假设条件下,上表中的日进度安排是否合理?为什么?
    6.如果编制的进度计划图的计算工期为25天,是否合适?

    解析:1.此工程的施工顺序为:路由复测一一立杆一一制装拉线一一架设吊线一一敷设光缆一一光缆接续(或制作成段)一一制作成端(或光缆接续)一一中继段测试。
    2.此项目要求8月1日开工,8月31完工,合同工期为31天。如果此项目的进度计划图的计算工期为32天,已超出了合同工期的要求。所以此进度计划图不合适,还应对其进行优化。
    3.在施工准备阶段,项目经理部应根据工程需要配置施工资源,并应编制进度计划图。进度计划图的编制,应以企业能为项目提供的施工资源数量为基础,根据合同的工期要求和项目工作分解结构的情况,确定各分项工作的时间要求及资源需求数量。因此,工程项目中使用的施工资源的数量应满足进度计划图的需求。由此可以看出,在施工准备阶段应先编制进度计划图,再依据进度计划图配置施工资源。对于本题已知条件所提出的企业只能为项目提供一套仪表和接续设备,这是一种特殊情况,并不是一种具体的资源配置计划。

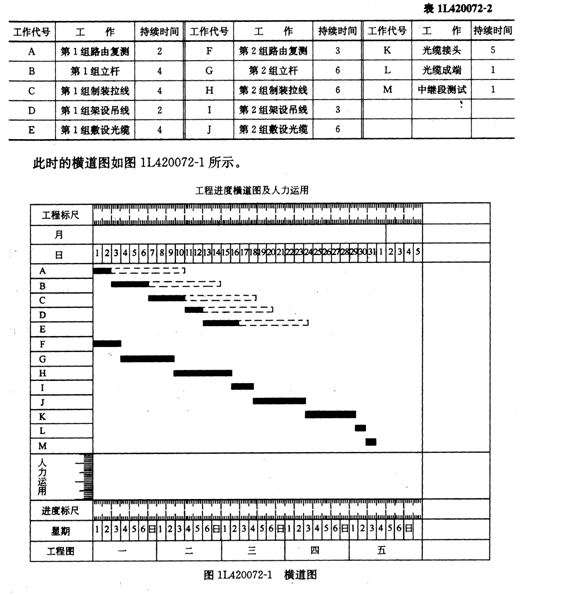

    4.根据上述已知条件,此工程两个段落的任务划分:第一组的工作量为20km,第二组的工作量为30km。考虑到只有一套仪表和接续设备,所以此工程的光缆接续、制作光缆成端、测试工作只能由一组人员完成。考虑到节约仪表使用费用的问题,光缆的接续及测试工作应在两组放缆完毕后再开始。两个作业组需完成路由复测、立杆、制装拉线、架设吊线、敷设光缆等工作。通过分析上表可得,两组各项工作所需的人数及持续的时间见表1 L420072-2。

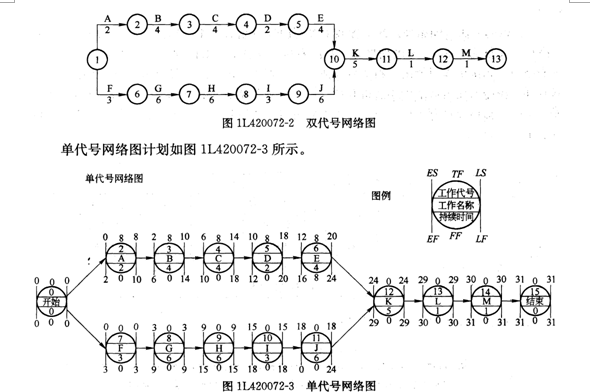

    此项目的双代号网络计划如图1L4200712-2所示。

    各项工作的六个时间参数ESi-j , EFi-j  LSi-j  LFi-j, TFi-j, FFi-j,如图1L420072-3中所示。
        确定关键工作及关键线路(即持续时间最长的线路):总时差为零的工作有1-6,6 -7, 7-8, 8-9, 9-10, 10-11, 11-12, 12-13,此即关键工作,关键线路为FGHIJKLM

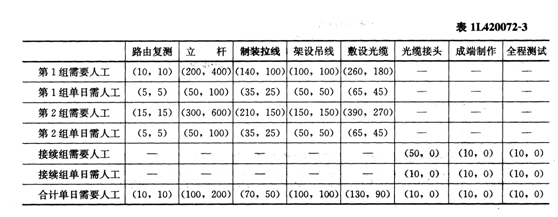

        5.对于此进度计划,利用表1L420072-2中各项工作的持续时间,进一步分析见表
    1L420072-3

    注:括号内为(技工人数,普工人数)
        通过上表的分析可以看出,按照此进度计划施工时,单日需要的人工数量上下起伏较大,存在大量的窝工问题,需要对其进行工期固定——资源均衡优化。
    在此计划中,由于第一组的工作存在自由时差,因此可通过调整第一组的资源配置,适当延长立杆、架设吊线和敷设光缆的持续时间,.适当缩短制装拉线的持续时间,以克服单日用工量起伏较大的问题。
    6.由于此项目的合同工期为31天,如果进度图的计算工期为25天,,可能会存在施工资源的浪费问题,应对编制出的进度图作进一步的费用优化。
    1.此工程的施工顺序为:路由复测一一立杆一一制装拉线一一架设吊线一一敷设光缆一一光缆接续(或制作成段)一一制作成端(或光缆接续)一一中继段测试。
    2.此项目要求8月1日开工,8月31完工,合同工期为31天。如果此项目的进度计划图的计算工期为32天,已超出了合同工期的要求。所以此进度计划图不合适,还应对其进行优化。
    3.在施工准备阶段,项目经理部应根据工程需要配置施工资源,并应编制进度计划图。进度计划图的编制,应以企业能为项目提供的施工资源数量为基础,根据合同的工期要求和项目工作分解结构的情况,确定各分项工作的时间要求及资源需求数量。因此,工程项目中使用的施工资源的数量应满足进度计划图的需求。由此可以看出,在施工准备阶段应先编制进度计划图,再依据进度计划图配置施工资源。对于本题已知条件所提出的企业只能为项目提供一套仪表和接续设备,这是一种特殊情况,并不是一种具体的资源配置计划。
    4.根据上述已知条件,此工程两个段落的任务划分:第一组的工作量为20km,第二组的工作量为30km。考虑到只有一套仪表和接续设备,所以此工程的光缆接续、制作光缆成端、测试工作只能由一组人员完成。考虑到节约仪表使用费用的问题,光缆的接续及测试工作应在两组放缆完毕后再开始。两个作业组需完成路由复测、立杆、制装拉线、架设吊线、敷设光缆等工作。通过分析上表可得,两组各项工作所需的人数及持续的时间见表1 L420072-2。

    此项目的双代号网络计划如图1L4200712-2所示。

    各项工作的六个时间参数ESi-j , EFi-j  LSi-j  LFi-j, TFi-j, FFi-j,如图1L420072-3中所示。
        确定关键工作及关键线路(即持续时间最长的线路):总时差为零的工作有1-6,6 -7, 7-8, 8-9, 9-10, 10-11, 11-12, 12-13,此即关键工作,关键线路为FGHIJKLM
        5.对于此进度计划,利用表1L420072-2中各项工作的持续时间,进一步分析见表
    1L420072-3

    注:括号内为(技工人数,普工人数)
        通过上表的分析可以看出,按照此进度计划施工时,单日需要的人工数量上下起伏较大,存在大量的窝工问题,需要对其进行工期固定——资源均衡优化。
    在此计划中,由于第一组的工作存在自由时差,因此可通过调整第一组的资源配置,适当延长立杆、架设吊线和敷设光缆的持续时间,.适当缩短制装拉线的持续时间,以克服单日用工量起伏较大的问题。
    6.由于此项目的合同工期为31天,如果进度图的计算工期为25天,,可能会存在施工资源的浪费问题,应对编制出的进度图作进一步的费用优化。
  • [1] [2] [3]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目


    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
