背景资料
某沿海城市道路改建工程4标段,道路正东西走向,全长973.5m,车行道宽度15m,两边人行道各3m。与道路中心线平行且向北4m,需新建 DNS00mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。
某公司中标该工程以后,编制了施工组织设计,按规定获得批准以后,开始施工。

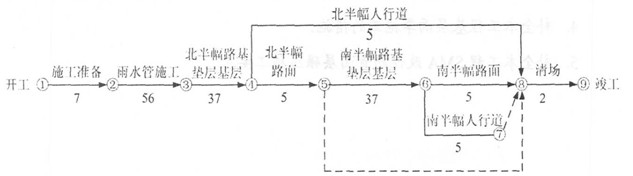

施工组织设计中绘制了以下的总网络计划图:
图中,雨水管施工时间中已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中己包含旧路翻挖、砌筑路缘石的施工时间。
施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量:关注天气预报,以预防为主。
为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。
问题
1.指出本工程总网络计划中的关键线路。
2.将本工程的总网络计划改成横道图。横道图模板如下,请将模板复制到专用答题卡上作答.
3.依据总网络计划图,指出可采用流水法施工压缩工期的分项工程。
4.补全本工程基层雨季施工的措施。
5.补全本工程SMA改性沥青面层碾压施工要求。
参考答案:
1、关键线路(最长的线路均为145天)有2条:
①→②→③→④→⑤→⑥→⑦→⑧→⑨(3分)
①→②→③→④→⑤→⑥→⑦→⑨(3分)

2、依样画表格,画横线条,每一格10天,每项工作的最早开始时间和持续时间上下对齐。(6分)
3、可用流水作业,压缩工期是关键工作的南北幅的路基路面,可以同时施工,交叉作业。(6分)
4、雨期施工:①以预防为主,掌握天气预报和施工主动权。②工期安排紧凑,集中力量打歼灭战③做好排水系统,防排结合④准备好防雨物资,如篷布、罩棚等⑤加强巡逻检查,发现积水、挡水处,及时疏通。道路工程如有损坏,应及时修复。(只要答对其中3点,每点2分)
5、SMA改性沥青的摊铺,与普通沥青路面基本相同(2分),不同的是:温度比普通沥青高 10 ~20 ℃,间歇式拌合设备生产 ,拌合时间经试拌确定,不宜少于 45s ,贮存时间不宜超过 24h ,宜随拌随用,初压温度不低于 150 ℃ ,碾压终了的表面温度应不低于90 ℃,遵循“紧跟、慢压、高频、低幅”的原则。(只要答对其中4点,每点1分)
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
