(四)背景资料
某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36×40m的预应力混凝土简支箱梁桥,合同工期为十五个月;采用长度为40~50m、直径为Ф1.5m的桩基础,桥位处地层土质为亚粘土;下部结构为圆柱式墩、直径为Ф1.3m,柱顶设置盖粱,墩柱高度为4~12m,桥台为重力式U型桥台。施工中发生如下事件:

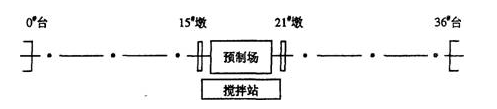

事件1:项目部的预制场和混凝土搅拌站布置示意图如下:
事件2:合同规定材料由施工单位自行采购,项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。
事件3:建立项目成本审核签证制度,控制成本费用支出。在发生经济业务时,须经财务人员审核签证后支付。
事件4:项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致
事件5:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
问题
1.说明背景材料中的预制场和搅拌站布置方式的优点。
2、指出事件2中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。
3、事件3中的成本控制方法是否正确?如不正确,请改正。
4、事件4中,材料计划管理程序是否合理?说明理由。
5、事件4中,从“价差”方面分析材料成本增加的可能原因,并提出通过物耗管理控制成本的方法。
6、从事件5中,分析事件3中存在的仪器管理问题,并提出正确的处理方法。
- 解析:1.1)可以减少临时用地面积;(2)可以降低场内运输费用
2、(1)不应只考虑价格因素。(2)供方资信状况、业绩及信誉、生产及供货保证能力、质量保证能力、售后服务保证能力。
3、错误。发生经济业务时,应由项目经理审核签证后支付。
4、不合理。应按工程量清单→材料需用量计划→材料供应计划→材料采购计划→材料用款计划。
5、因为材料原价未变,所以从“价差”分析,材料成本增加可能是因为运杂费、场外运输损耗、采购及保管费的增加而引起。物耗管理的办法有:
(1)量差控制。(或节约降耗、控制物耗) (2)量差考核。(3)推行限额领料制度。
6、新购仪器在使用前应到国家法定计量技术检定机构检定,而不能直接使用。当仪器超过了规定的周检确认时间间隔而未检定,则视为不合格,必须停止使用,隔离存放,并做明显标记,须再次检定确认合格,并经项目技术部门主管验证签认后,方可使用。
1.1)可以减少临时用地面积;(2)可以降低场内运输费用
2、(1)不应只考虑价格因素。(2)供方资信状况、业绩及信誉、生产及供货保证能力、质量保证能力、售后服务保证能力。
3、错误。发生经济业务时,应由项目经理审核签证后支付。
4、不合理。应按工程量清单→材料需用量计划→材料供应计划→材料采购计划→材料用款计划。
5、因为材料原价未变,所以从“价差”分析,材料成本增加可能是因为运杂费、场外运输损耗、采购及保管费的增加而引起。物耗管理的办法有:
(1)量差控制。(或节约降耗、控制物耗) (2)量差考核。(3)推行限额领料制度。
6、新购仪器在使用前应到国家法定计量技术检定机构检定,而不能直接使用。当仪器超过了规定的周检确认时间间隔而未检定,则视为不合格,必须停止使用,隔离存放,并做明显标记,须再次检定确认合格,并经项目技术部门主管验证签认后,方可使用。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
