2014年一级注册建造师公路工程练习题191
  • 2014年一级建造师报名时间已经于2014年5月开始。敬请广大考生密切关注一级建造师频道,我们将第一时间公布最新报名信息!

            2014年一级建造师报名时间公告汇总 2014年一级建造师VIP保过班火热报名中 高清课程免费试听!

      一级建造师网校整理了2014年一级注册建造师考试公路工程练习题资料,供广大考生备考2014年一级建造师考试,祝您顺利通过一级建造师考试!

    1、
    (0分)
    一段易风化、裂隙和节理发育、坡面不平整的岩石挖方边坡采用喷射混凝土防护,除此之外还可采用的效果较好的防护工程是(    )。
    A抹面
    B捶面
    C护面墙
    D喷浆

    正确答案:d

    解析:d

  • 2、(0分) 水泥混凝土抗折强度试验的试件尺寸为(    )。
    A.100mm×100mm×550mm
    B.100mm×100mm×600mm
    C.150mm×150mm×550mm
    D.150mm×150mm×600mm

    正确答案:c

    解析:c

  • 3、(0分) 石灰稳定土基层分层施工时,下层石灰稳定土碾压完成后,在铺筑上一层石灰稳定土前(    )。
    A.需要ld养生期
    B.需要7d养生期
    C.需要15d养生期
    D.不需要专门的养生期
    •  正确答案:d
    • 解析:d
  • 4、(0分)

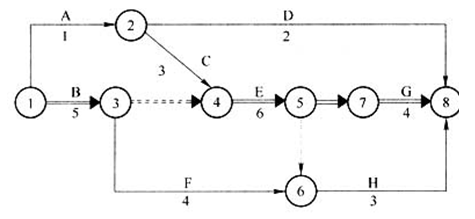

    某建设单位(甲方)与某施工单位(乙方)签订了施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的25%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下。

    甲乙双方约定8月15日开工。工程施工中发生如下事件:
    事件1:降水方案错误,致使工作D推迟2天,乙方配合用工5个工日,窝工6个工日;
    事件2:因设计变更,工作E工程量由招标文件的300m3增至400m3,超过了25%,合同中该工作的单价为55元/m3,经协商调整后综合单价为50元/m3;
    事件3:为保证工程质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3;
    事件4:在工作B、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1d时间,机械1台班,人工10个工日。
    事件5:某隐蔽工程经专业监理工程师检查后覆盖,其后总监对其隐蔽工程质量产生怀疑,要求其再行揭露,揭露后发现其质量不符合合同及规范的要求,监理工程师要求施工单位返工重做。施工单位回复说,可以重新施工,但应补偿其费用,延长相应的工期。因为专业监理工程师已检查确认。
    事件6:施工单位将G工作分包给一家D公司,监理工程师对其砼质量有怀疑,建议业主采用钻孔取样方法进一步检验。D公司不配合,监理工程师要求施工单位乙给予配合,乙公司以G工作为D公司施工为由拒绝。
    问题
    1、上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明原因。
    2、每项事件工期索赔各是多少,总工期索赔多少天?
    3、工作E结算价应为多少?
    4、假设人工工日单价为25元/工日,合同规定窝工人工费补偿标准为12元/工日,因增加用工所需的管理费为增加人工费的20%,工作K的综合取费为人工费的80%。计算除事件3外合理的费用索赔金额。
    5、事件5中,施工单位的要求是否正确?说明理由。
    6、事件6中,乙公司的作法妥当否?为什么?
    解析:1、事件1可提出索赔要求,因为降水工程由甲方另行发包,是甲方的责任。
    事件2可提出索赔要求,因为设计变更是甲方的责任,且工作E的工程量增加了lOOm3,超过了招标文件中工程量的25%。
    事件3不应提出索赔要求,因为保证施工质量的技术措施费应由乙方承担。
    事件4可提出索赔要求,因为甲方指令增加工作,是甲方的责任。
    2、事件1:工作D总时差12天,推迟2天尚有总时差10天,不影响工期,因此索赔0天。
    事件2:因工作E为关键工作,可索赔工期:(400-300)m3/(300m3/6天)=2天
    事件4:因E、G均为关键工作,在改两项工作之间增加工作K,则工作K也为关键工作,索赔工期1天。
    总计索赔工期:0+2+1=3天
    3、按原单价结算的工程量:300m3×(1+25%)=375m3
    按新单价结算的工程量:400m3—375m3=25m3
    总结算价:375m3×55元/m3+25m3×50元/m3=21875元
    4、事件1:人工费:6工日×12元/工日+5工日X25元/工日×(1+20%)=222元
    事件4;人工费:10工日×25元/工日×(1+80%)=450元
    机械费:1台班×400元/台班=400元
    合计费用索赔总额为:222元+450元+400元=1072元
    5、不正确。按照有关规定,如揭开后的工程不符合合同及规范的要求,或承包商未能按规定为驻地工程师提供时机检查隐蔽工程或发出正式书面通知,则由承包商承担一切费用,工期不予延长。
    6、不妥。因乙公司与D公司是总分包关系,乙公司对D公司的施工质量问题承担连带责任。
    1、事件1可提出索赔要求,因为降水工程由甲方另行发包,是甲方的责任。
    事件2可提出索赔要求,因为设计变更是甲方的责任,且工作E的工程量增加了lOOm3,超过了招标文件中工程量的25%。
    事件3不应提出索赔要求,因为保证施工质量的技术措施费应由乙方承担。
    事件4可提出索赔要求,因为甲方指令增加工作,是甲方的责任。
    2、事件1:工作D总时差12天,推迟2天尚有总时差10天,不影响工期,因此索赔0天。
    事件2:因工作E为关键工作,可索赔工期:(400-300)m3/(300m3/6天)=2天
    事件4:因E、G均为关键工作,在改两项工作之间增加工作K,则工作K也为关键工作,索赔工期1天。
    总计索赔工期:0+2+1=3天
    3、按原单价结算的工程量:300m3×(1+25%)=375m3
    按新单价结算的工程量:400m3—375m3=25m3
    总结算价:375m3×55元/m3+25m3×50元/m3=21875元
    4、事件1:人工费:6工日×12元/工日+5工日X25元/工日×(1+20%)=222元
    事件4;人工费:10工日×25元/工日×(1+80%)=450元
    机械费:1台班×400元/台班=400元
    合计费用索赔总额为:222元+450元+400元=1072元
    5、不正确。按照有关规定,如揭开后的工程不符合合同及规范的要求,或承包商未能按规定为驻地工程师提供时机检查隐蔽工程或发出正式书面通知,则由承包商承担一切费用,工期不予延长。
    6、不妥。因乙公司与D公司是总分包关系,乙公司对D公司的施工质量问题承担连带责任。
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
