1、(0分) 按测量仪器工具的使用和保管的要求,仪器应停止使用的状况有( )。A使用时间过长
B显示不正常
C超过了规定的周检确认时间间隔
D仪表封缄的完整性已被破坏
E功能出现了可疑
正确答案:b,c,d,e
- 解析:b,c,d,e
背景材料
某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工, 每个桥墩分为三道工序完成,采用专业流水方式施工。每个桥墩的基础施工时间为22d,立柱施工时间为28d,盖梁的施工时间为25d。施工单位在编制进度计划时,计算出20个桥墩的流水工期为:
施工工期=20X22d+28d+25d=493d
在用网络图表示流水施工的进度计划时,共有20X3:60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如下;
2.问题:
(1)评价20个桥墩流水工期的正确性,说明理由。
(2)施工单位简化的进度网络图表示是错误的,请分析错误的原由,如果还是按每5个桥墩合并这种简化形式表示应如何正确表示之?
- 解析:(1)施工单位的20个桥墩的流水工期计算式是错误的,应该是:
22+20×28+25=607d

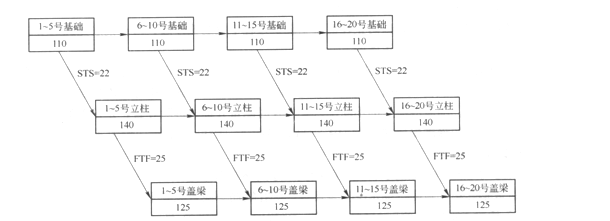

(2)每5个桥墩合并简化后1~5号基础和1~5号立柱之间就不是衔接关系了(即并不需要等待110d后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁之间是FTF=25。改正为:
(1)施工单位的20个桥墩的流水工期计算式是错误的,应该是:
22+20×28+25=607d

(2)每5个桥墩合并简化后1~5号基础和1~5号立柱之间就不是衔接关系了(即并不需要等待110d后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁之间是FTF=25。改正为:
A 对于跨径大于50m的梁桥宜设置临时支墩
B 临时支墩应能承受顶推过程中最大的竖直荷载,不应发生沉陷
C 临时支墩在顶推时不得因纵向摩阻力而发生倾斜
D 临时支墩的墩基可采用砼浅基础、打入桩或钻孔灌注桩,墩身一般设计成能够重复使用的构件,可采用钢结构、装配式砼或现浇钢筋砼结构。钢结构临时墩采用较多。
正确答案:d
- 解析:d

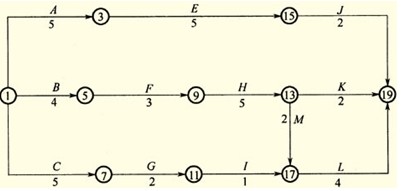

图1初始网络计划图
由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。
【问题】
1.请绘出调整后的网络进度计划图。
2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
3.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。请分别说明以上补偿要求是否合理?为什么?
4.工作G完成后,由于业主变更施工图纸,使工作I停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作I赶工费每月12.5万元)?为什么?

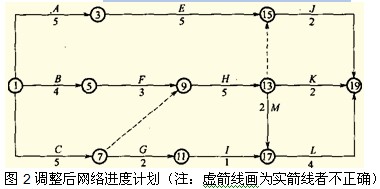

- 解析:1.调整后的网络进度计划如图2所示。
2.①工作C与工作H之间机械闲置2个月,工作H与工作J之间机械不闲置,故机械共闲置2个月。
②如果工作C最早开始时间推迟2个月,则机械无闲置。
3.①补偿要求合理。
因为是业主原因造成施工单位的损失,业主应承担费用的补偿。
②补偿要求不合理。
因为机上工作人员人工费已经包含在相应的机械停滞费用之中。
③窝工补偿要求合理。
因为是业主原因造成施工单位的损失。
4.业主不应支付赶工费。
因为不需要赶工,也能按合同期完工(或因不影响总工期,或拖延时间在总时差范围内)。
1.调整后的网络进度计划如图2所示。
2.①工作C与工作H之间机械闲置2个月,工作H与工作J之间机械不闲置,故机械共闲置2个月。
②如果工作C最早开始时间推迟2个月,则机械无闲置。
3.①补偿要求合理。
因为是业主原因造成施工单位的损失,业主应承担费用的补偿。
②补偿要求不合理。
因为机上工作人员人工费已经包含在相应的机械停滞费用之中。
③窝工补偿要求合理。
因为是业主原因造成施工单位的损失。
4.业主不应支付赶工费。
因为不需要赶工,也能按合同期完工(或因不影响总工期,或拖延时间在总时差范围内)。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
