您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 公路 >> 文章正文
2014年一级注册建造师公路工程练习题208
2014年一级注册建造师公路工程练习题208

2014年一级建造师报名时间已经于2014年5月开始。敬请广大考生密切关注一级建造师频道,我们将第一时间公布最新报名信息!

        2014年一级建造师报名时间公告汇总 2014年一级建造师VIP保过班火热报名中 高清课程免费试听!

  一级建造师网校整理了2014年一级注册建造师考试公路工程练习题资料,供广大考生备考2014年一级建造师考试,祝您顺利通过一级建造师考试!

  • 1、(0分)

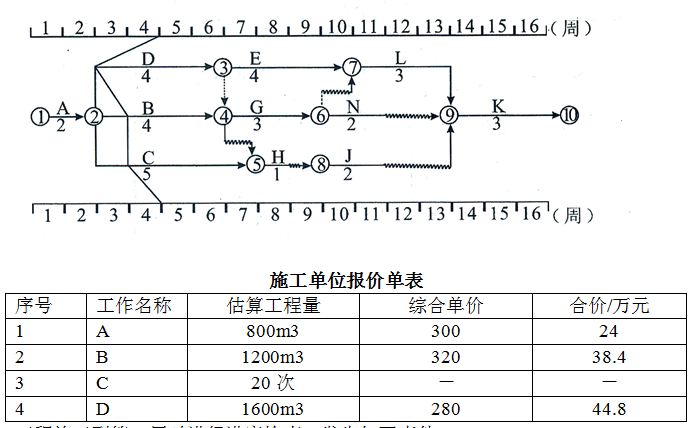

    某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。

    工程施工到第4周时进行进度检查,发生如下事件:
    事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m3,工作持续时间未变。
    事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
    事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
    事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
    施工中还发生如下事件:
    事件5:工程施工到第5周时,经业主推荐,承包商与某分包商签订某专业工程的分包合同,在分包合同中明确约定了工程范围和内容、工程变更、支付条件等。
    问题:
    1、根据第4周末的检查结果,逐项分析B C D三项工作的实际进度对工期的影响,并说明理由。
    2、若施工单位在第4周末就B C D出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?
    3、施工单位是否可就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
    4、事件3中C工作发生的费用如何结算?
    5、前4周施工单位可得到的结算款为多少元?
    6、事件5中,承包商与分包商签订的是何种类型的分包合同?
    解析:B工作拖后1周,不影响工期,因B工作总时差为1周。
    C工作拖后1周,不影响工期,因C工作总时差为3周。
    D工作拖后2周,影响工期2周,因D工作总时差为0(或D工作为关键工作)。
    2、批准工程延期2周。理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任,属于建设单位的责任。
    3、(1)事件2不能索赔费用,因异常恶劣天气造成的施工单位施工机械损坏和施工人员窝工的损失不能索赔,属于不可抗力,费用各自承担。
    (2)事件4可以索赔,因施工中发现地下文物属于非施工单位原因,属建设单位责任。
    (3)可获得的索赔费用为4台班×100元/台班+1200元=1600元。
    4、不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到相应项目中。
    5、施工单位可得到的结算款:
    A工作:840m3×300元/m3=252000元
    B工作:1200m3×25%×320元/m3=96000元。
    D工作:4台班×100元/台班+1200元=1600元
    合计:252000+96000+1600=349600元。
    6、该合同为一般分包合同。
    B工作拖后1周,不影响工期,因B工作总时差为1周。
    C工作拖后1周,不影响工期,因C工作总时差为3周。
    D工作拖后2周,影响工期2周,因D工作总时差为0(或D工作为关键工作)。
    2、批准工程延期2周。理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任,属于建设单位的责任。
    3、(1)事件2不能索赔费用,因异常恶劣天气造成的施工单位施工机械损坏和施工人员窝工的损失不能索赔,属于不可抗力,费用各自承担。
    (2)事件4可以索赔,因施工中发现地下文物属于非施工单位原因,属建设单位责任。
    (3)可获得的索赔费用为4台班×100元/台班+1200元=1600元。
    4、不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到相应项目中。
    5、施工单位可得到的结算款:
    A工作:840m3×300元/m3=252000元
    B工作:1200m3×25%×320元/m3=96000元。
    D工作:4台班×100元/台班+1200元=1600元
    合计:252000+96000+1600=349600元。
    6、该合同为一般分包合同。
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目


    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
