事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用23.4万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。
事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。
事件三:路基工程土石方开挖与填筑施工中,、配置的劳务用工有测量工、试验工、机修工、机械操作人员、运输车辆司机。

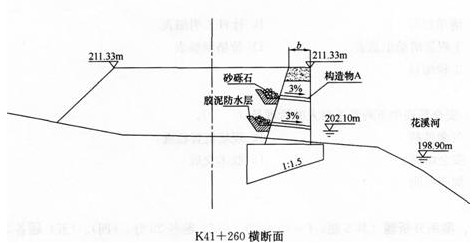

事件四:针对K41+200~K41+320的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大高度为11.2m。施工单位在施工中,在墙身的强度达到设计强度的60%时,对墙背土进行回填,采用冲击压实法进行碾压。
问题:
1.事件一中的“设计变更”,是否符合公路工程设计变更管理的相关规定?说明理由。
2.指出事件二中施工方法存在的问题,并提出正确的施工方法。
3.指出事件三中路基工程土石方开挖与填筑施工过程还必须配置的劳动力有哪些?
4.根据国家标准《高处作业分级》GB/T3608,该挡土墙的墙身砌筑属于几级高处作业?
5.指出墙身中的构造物A的名称和墙后砂砾石的作用。
6.改正事件四中施工单位的错误做法。
35、背景资料:

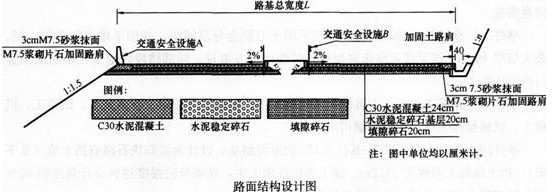

某施工单位承接了长65km的山区四车道沿江高速公路路面施工,设计车速100km/h,路线左侧濒临金沙江,属于沿溪线工程。临江路基考虑到金沙江的洪水变化,路基设计时按浸水路基设计,满足规范规定的路基设计洪水频率要求。路面结构如下图所示。
在填隙碎石的施工过程中,施工单位选择湿法施工。现将施工单位对湿法施工的部分技术要点摘录如下:①在备料时,对集料的颗粒组成不考虑级配要求,集料最大粒径为铺筑厚度的0.5~0.7倍;②采用单层铺筑,严格按填隙碎石施工工艺流程组织施工;③在“碾压滚浆”工序中,在无超高的平曲线路段与直线路段,碾压从公路中心开始,逐渐错轮向两侧路肩进行;④在设超高的曲线路段,碾压从公路内侧路肩开始,逐渐错轮向公路外侧路肩进行。
为保障行车安全,公路沿线填方高度超高6m的路段以及临江危险路段,在路基边缘设置了交通安全设施A,其他路段的路基边缘设置了交通安全设施B。
问题:
1.写出施工单位选择的填隙碎石施3--方法的理由,填隙碎石施工除该法之外还有什么方法?
2.逐条判断填隙碎石施工技术要点是否正确,并说明理由。
3.写出图中交通安全设施A和交通安全设施B的名称,并简述它们的主要作用。
4.本工程的路基设计洪水频率是多少?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
