2016年一级注册建造师《公路工程管理与实务》试卷三(4)
31、背景材料:
某公路工程施工总承包二级企业承包了单跨跨度为120m的桥梁工程项目,桥梁上部结构施工中出现垮塌事故。监理工程师立即报告建设单位,施工单位着手事故处理。
问题:
(1)该总承包二级企业能承包该工程吗?说明理由。
(2)该质量事故的调查处理由谁负责?
(3)该质量事故由谁负责报告?
32、背景材料:
某公路工程,合同价4000万元,合同工期270d。合同条款约定:①工程预付款为合同价的10%,开工当月一次性支付;②工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;③工程进度款按月支付;
④工程质量保证金按月进度款的5倍扣留;⑤钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1,0.1,其中钢材基期价格指数为100。

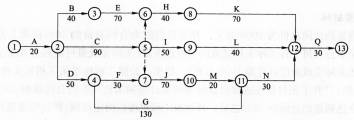

施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。
前6个月(即1?6月份)每月完成的工作量见下表:
6月份钢材的现行价格指数为110,其余材料价格无变化。
施工过程中,在第三个月末检查时发现:E工作延误20d,C工作延误10d,F工作按计划进行,G工作提前10d。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表按照经济性原则进行计划调整。
在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20d,对此,施工单位在规定时间内提出了工期及费用索赔。
问题:
(1)按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。
(2)列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?
(3)列式计算4月份及5月份的工程进度支付款。
(4)列式计算6月份的调价款。
(5)针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。
(6)针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。
33、背景材料:
某施工单位承接了→路面改造施工标段,路面施工项目部拟对路面施工分成三个区段进行,在施工作业方法的选取时要求组织几个相同的路面工作队,在同一时间、不同的空间上进行施工。派出了测量工、拌和设备操作人员、摊铺机操作人员、压路机操作人员、边缘修饰人员、普工和指挥人员。
问题:
(1)在组织若干个施工工区段进行施工时,可以采用的施工组织形式有哪几种?根据
背景材料本项目宜采用哪种形式?
(2)补充路面施工还需要投人施工现场的劳动力。哪两种工种在所有的工程中必须配置?
34、背景材料:
某三跨预应力混凝土连续刚构桥,跨度为90m+155m+90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,根据设计要求,0号、1号块混凝土为托架浇筑,然后拼装挂篮,用悬臂浇筑法对称施工,挂篮采用自描式桁架结构。施工单位根据该桥的特点,制定了详细的施工流程,其中对箱梁悬臂浇筑阶段的主要施工工序如下:
(1)在两主墩的两侧安装托架并预压,架立模板,绑扎0号、1号块钢筋,浇筑混凝土并张拉预应力筋;
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
