案例二

某二级公路,全场9.32km,全路段的石方爆破主要集中在K2+300~K2+420,K3+240~K3+480,K6+450~K6+490,K8+590~K8+810,爆破路段附近无重要建筑物,施工单位编制了“公路路堑石方爆破工程专项施工方案”,专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。施工单位编制的爆破施工流程为:施爆区现场勘测→爆破计划及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→爆破器材检查与试验炮→炮孔检查与废渣清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区内人畜→起爆→B→解除警戒→测定爆破效果(包括飞石震动波对施爆区内、外构造物造成的破坏和损失)。

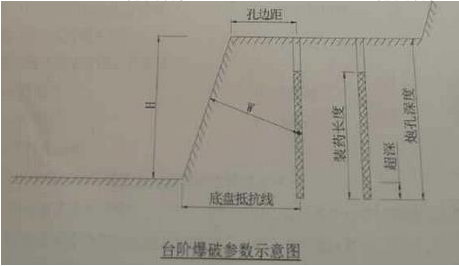

施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆,爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过十米时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m,永久边坡采用光面爆破的方法进行处理。台阶爆破参数示意图如下:


施工单位根据施工爆破方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表:


在施工爆破现场,工班长要求操作人员严禁穿化纤衣服,手机必须处于静音状态,堵塞材料应采用钻孔的石渣、粘土、岩粉等,堵塞长坡严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并做好变更记录。

问题

1.补充专项施工方案编制的主要内容。

2.写出爆破施工流程中工序A.B以及石方爆破主要机械设备中机械设备C的名称。

3.爆破施工方案中采用的光面爆破是否合理?说明理由。

4.写出台阶爆破参数示意图中爆破参数H和W的名称。

5.指出工班长对操作人员所提要求中的错误并改正。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2018年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2017年一级建造师成绩查询时间

  5·2018年一级建造师考试时间9月15、16日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
