背景资料:

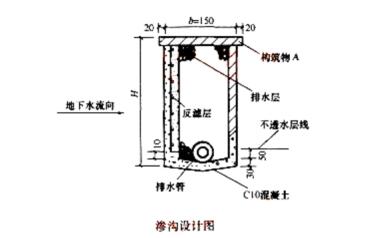

某施工单位承接了一个一级公路路基施工项目,其中K8+000~K8+620路段设置有纵向渗沟。渗沟设计图如图所示(单位:cm)。
渗沟的施工工序为:测量放线→渗沟机械开挖→人工修坑壁→现浇C10混凝土封底→沟壁砌筑→安装固定排水管→填碎石→施工构筑物A。
施工单位在渗沟机械开挖中,按满足图纸设计的渗沟尺寸和纵坡开挖渗沟,渗沟从上游向下游开挖,开挖要求垂直开挖,并随挖随即支撑,开挖中控制好标高,土方挖至接近设计标高时采用人工清槽的方式挖土至设计标高,但局部仍出现超挖。开挖出的土方暂时堆在距坑边至少1m以外,并堆放高度不得超过2.5m。
【问题】
1.按功能划分,构筑物A应是什么?排水管可用哪些材料制成?
2.对施工中出现的超挖,应如何处理?
3.指出施工单位开挖过程中不妥当做法或错误做法并改正。
4.针对该渗沟施工,应配置哪些施工机械?
【参考答案】
1.构筑物A是封闭层。泄水管可用陶瓷管、混凝土、石棉、水泥或塑料等材料制成。
2.应采用级配砂砾或碎石回填并夯实基底。
3.“开挖自上游向下游进行”不妥当。应为“渗沟宜从下游向上游开挖”。
“堆放高度不得超过2.5m”错误。应为“控制堆放高度不得超过1.5m”。
4.应配置挖掘机、运输车、装载机、混凝土搅拌机。
