【案例】

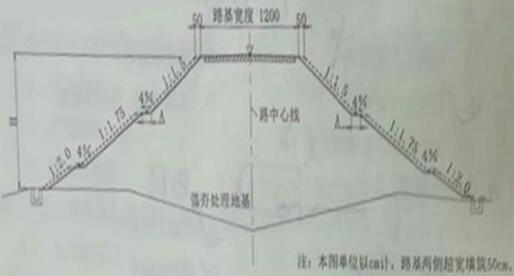

某施工单位承建了一段二级公路路基工程,其中K3+220~K3+65为高填方路堤。路基填方高度最高为21.2m,地面以下有约6m的软土层。施工单位采用强夯处理地基,采用水平分层填筑路堤。高填方路堤横断面示意图如图1所示。
施工过程中发生如下事件:
事件一:施工单位在已碾压整平的场地内做好了周边排水沟,布设了竖向排水体,并在强夯区地表铺设了垫层。在施工场地内选择具有代表性的地段作为试夯区,面积200㎡,试夯结束后在规定试验段内,对试夯现场进行检测,并与试夯前测试数据进行对比,以检验设备及夯击能是否满足要求,确定间歇时间、夯间距、夯击次数等施工参数,确定强夯处理的施工工艺。强夯处理范围为坡脚边缘。
事件二:施工单位确定的强夯施工工序主要包括:①夯点布设、②施工准备、③场地平整、④试夯、⑤主夯、⑥检查验收、⑦副务、⑧满夯。
事件三:施工期间,施工单位对高填方路堤进行了动态观察,即沉降观测,用路堤中心线地面沉降速率每昼夜不大于10~15mm控制路堤稳定性。
问题:
1.分别写出图1中标注H以及A所对应的术语名称。强夯区铺设的垫层材料采用哪种类型?试列举两种具体材料。
2.指出事件一中存在的错误并改正。补充通过试夯还可以确定的施工参数。
3.写出事件二中强夯施工的正确工序。(写出数字编号即可)
4.补充事件三中,施工单位对软土地区路堤施工还必须进行的动态观测项目及控制标准。
【参考答案】
1.H为边坡高度,A为台阶宽度。
垫层材料可采用坚硬粗颗粒材料,例如可采用碎石、矿渣等。
2.试夯面积200㎡不对。正确应为:施工前应选择有代表性,并不少于500㎡的路段进行试夯。强夯处理范围不对。正确应为:强夯处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于3m。
试夯还需确定的施工参数有:单击夯击能、夯击遍数等参数。
3.②→③→①→④→⑤→⑦→⑧→⑥
4.还必须进行水平位移观测,控制标准为:坡脚水平位移速率,每昼夜不大于5mm。
