案例一
A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均分包给具有相应施工资质的分包商施工。

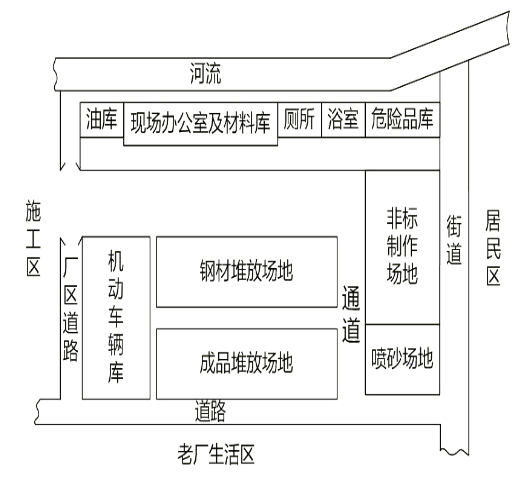

考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具工间,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(如图)
开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因此造成工程成本严重超过预期。
在露天非标准工件制作时,分包商采用了CO2气体保护焊施焊,质检员予以制止。
动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。
在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:
①设备制造质量问题,
②建设单位工艺操作失误,
③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。
问题:
1.项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?
2.项目部在施工阶段应如何控制成本
3.说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保证焊接质量?
4.分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
