2019年一级建造师考试《机电工程》题库练习题一
【题文】
- 背景资料:A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图)。 附加说明: 1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d; 2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
- 问题:
- 1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
- 2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
- 3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
- 4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

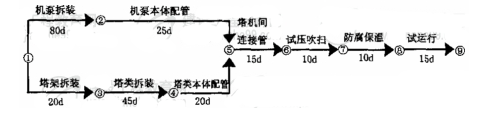

1.工期175天,关键线路为①→③→④→⑤→⑥→⑦。

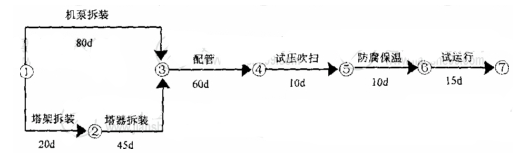

2.重编的网络计划如下: 缩短工期20天(2分),关键线路为①→②→⑤→⑥→⑦→⑧→⑨ 。 附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能 );考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力 。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
