您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2019一级建造师 报考指导

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 建筑 >> 文章正文
2014年一建建筑工程考试练习题43
2014年一建建筑工程考试练习题43

编辑导语:

  2013年一级建造师考试已经落下帷幕,同时2014年一级建造师考试报名也越来越近。2014年一级建造师考试报名很快就会开始,环球网校一级建造师频道小编也会在第一时间将相关资料整理好供大家参考。2014年一级建造师考试,环球网校一级建造师频道与您一路同行,一起来迎接新一轮的挑战吧!

  根据往年一级建造师报名时间预计,2014年一级建造师报名时间预计2014年5月开始。敬请广大考生密切关注一级建造师频道,我们将第一时间公布最新报名信息!

一级建造师网校整理了2014年一级建造师考试建筑工程考试练习题资料,供广大考生备考2014年一级建造师考试,祝您顺利通过一级建造师考试!

  • 1、(0分) 模板的拆除顺序一般为(   )。
    A.先支先拆、后支后拆
    B.后支先拆、先支后拆
    C.先拆非承重部分,后拆承重部分
    D.先拆承重部分,后拆非承重部分
    E.先下后上、先内后外

    正确答案:B,C

    解析:B,C

  • 2、(0分)

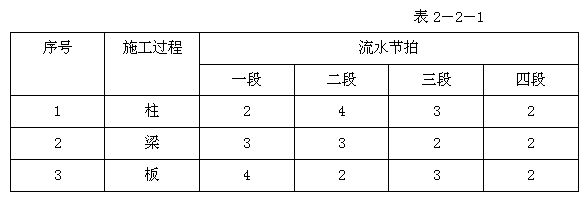

    背景资料:某工程由主楼和塔楼组成,现浇钢筋混凝土柱,预制梁板,框架-剪力墙结构。工程拟分成四段进行流水施工,各段流水节拍见表2-2-1。

    问题:
    1.试述无节奏流水施工的特点。
    2.组织无节奏流水施工并绘制流水施工计划横道图。
    3.确定此流水施工的流水步距、流水工期及工作队总数。

    解析:1.无节奏流水施工的基本特点是:
    ①各个施工过程在各个施工段上的流水节拍通常不相等;
    ②流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;
    ③每个专业工作队都能够连续作业,施工段可能有间歇。

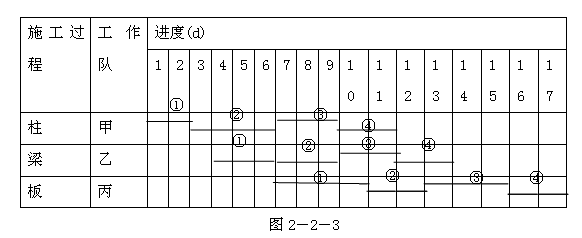

    2.横道图如图2-2-3所示。

    3.组织无节奏流水施工的关键是正确计算流水步距。计算流水步距可采用取大差法,计算步骤为:
    ①累加各施工过程的流水节拍,形成累加数据系列;
    ②相邻两施工过程的累加数据系列错位相减;
    ③取差数之大者作为该两个施工过程的流水步距。

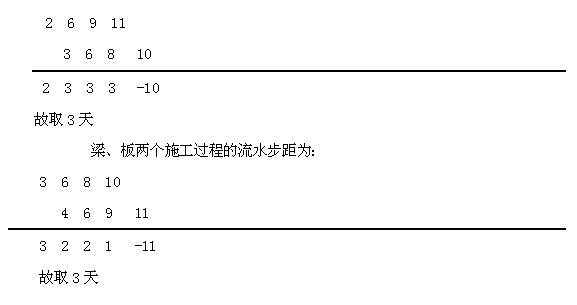

    所以本案例:柱、梁两个施工过程的流水步距为:(大差法)


     本案例工作队总数为3个
    因为无节奏流水施工工期的计算公式为:Tp=ΣKi+Σtn,式中ΣKi为各流水步距之和,Σtn为最后一个施工过程在各施工段的持续时间之和。
    即本案例流水工期为(4+2+3+2+3+3)=17天
    1.无节奏流水施工的基本特点是:
    ①各个施工过程在各个施工段上的流水节拍通常不相等;
    ②流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;
    ③每个专业工作队都能够连续作业,施工段可能有间歇。
    2.横道图如图2-2-3所示。

    3.组织无节奏流水施工的关键是正确计算流水步距。计算流水步距可采用取大差法,计算步骤为:
    ①累加各施工过程的流水节拍,形成累加数据系列;
    ②相邻两施工过程的累加数据系列错位相减;
    ③取差数之大者作为该两个施工过程的流水步距。
    所以本案例:柱、梁两个施工过程的流水步距为:(大差法)


     本案例工作队总数为3个
    因为无节奏流水施工工期的计算公式为:Tp=ΣKi+Σtn,式中ΣKi为各流水步距之和,Σtn为最后一个施工过程在各施工段的持续时间之和。
    即本案例流水工期为(4+2+3+2+3+3)=17天
  • 3、(0分)

    背景资料:某投资公司投资一幢政府办公楼,决定采用公开招标方式选择施工单位,但招标文件对省内施工单位和省外施工单位提出不同要求,也明确了投标保证金的数额。该公司委托某建筑事务所为该工程编制标底,标底的金额为6000万元。于2004年1月发出招标公告,后有甲、乙、丙、丁、戊等五家建筑施工单位参加了投标,投标文件规定,1月30日为提交投标文件截止时间,但戊单位2月1日才提交投标保证金。开标会由该省建委主持。甲、乙、丙、丁等四家单位的投标报价均在5000万元左右,与标底相差近1000万元,这四家投标单位对此向该省委投诉,称招标标底的工程量计算存在夸大的问题,使标底高出实际估价近1000万元。同时,丁单位向该投资公司要求撤回投标文件,为此,该投资公司请求省建委对原投标进行复核。4月28日,被指定的省建设工程造价总站对标底进行复核,并提交了复核报告,证明确有标底工程量夸大的问题,使原标底与复核标底相差近1000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早开工,该公司在获得建委同意后,更改了标底和工程结算方式,并确定乙公司为中标单位。
       乙单位在确定投标报价方案时,拟定工程总报价5000万元。(其中,基础工程1600万元,工期4个月,主体工程2400万元,工期8个月,安装工程1000万元,工程5个月)。

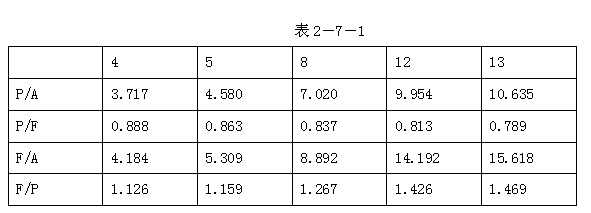

    附:资金时间价格系数表见2-7-1。

    问题:
    1.上述招标投标程序中,有哪些不妥之处?试说明理由。
    2.戊单位的投标文件的要求如何处理?为什么?
    3.对丁单位撤回投标文件的要求应当如何处理?为什么?
    4.问题久拖不决后,能否要求重新进行招标?为什么?
    5.假设乙单位合理中标,试计算以开工日为折现点的工程款现值和以预计的竣工时间为终点的工程款值(i=3%)并绘制现金流量图。

    解析:1.在上述招标中,不妥之处有:
    ①公开招标应当平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。
    ②提交投标文件的截止时间,与举行开标会的时间不是同一时间。按照招投标法的规定,开标应当在招标文件确定的提交招标文件截止时间的同一时间公开进行。
    ③开标应当由招标人或招标代理人主持,省建委作为行政管理机关只能监督招投标的活动,不能作为开标会的主持人。
    ④中标书在开标会三个月后一直未能发出。评标工作不宜久拖不决,如果在评标中出现无法克服的困难,应当及早采取其他措施(如宣布招标失败)。
    ⑤更改中标金额和工程估算方式,确定中标单位。如果不宣布招标失败,则招标人和中标人应当按照招标文件和中标人的投标文件订立合同,招标人和中标人不利现行订立背离合同实质性内容的协议。
    2.戊单位的投标文件应当被认为是无效投标而拒绝。因为招标文件规定的投标保证金是投标文件的组成部分,因此,对于未能按照要求提交投标保证金的投标(包括期限),招标单位将视为不响应投标而予以拒绝。
    3.对丁单位撤回投标文件的要求,应当没收其投标保证金。因为,投标行为是一种要约,在投标有效期内撤回其投标文件的,应视为违约行为,因此,招标单位可以没收丁单位的投标保证金。
    4.问题久拖不决后,该公司可以重新进行招标,理由是:
    ①一个工程只能编制一个标底,如果在开标后再复核标底,将导致具体的评标条件发生变化。实际上属于招标单位的评标准备工作不够充分。
    ②问题久拖不决,使得各方面的条件发生变化。再按照最初招标文件中设定的订立合同是不公平的。

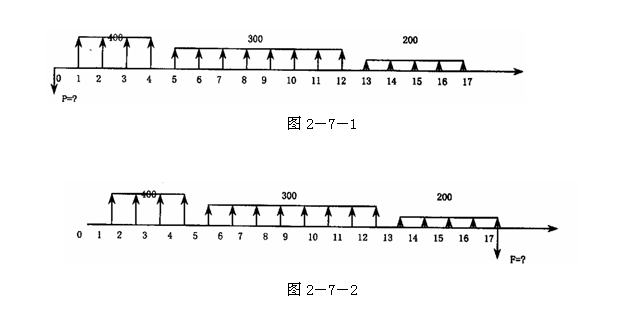

    5.流量图见图2-7-1、图2-7-2所示。

    工程款现值=400(P/A,3%,4)+300(P/A,3%,8)(P/F,3%,4)+200(P/A,3%,5)(P/F,3%,12)=400×3.717+300×7.020×0.888+200×4.580×0.813=4101.64万元
    工程款终值=400(F/A,3%,4)(F/P,3%,13)+300(F/A,3%,8)(F/P,3%,5)+200(P/A,3%,5)=400×4.184×1.469+300×8.892×1.159+200×5.309=6612.07万元
    1.在上述招标中,不妥之处有:
    ①公开招标应当平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。
    ②提交投标文件的截止时间,与举行开标会的时间不是同一时间。按照招投标法的规定,开标应当在招标文件确定的提交招标文件截止时间的同一时间公开进行。
    ③开标应当由招标人或招标代理人主持,省建委作为行政管理机关只能监督招投标的活动,不能作为开标会的主持人。
    ④中标书在开标会三个月后一直未能发出。评标工作不宜久拖不决,如果在评标中出现无法克服的困难,应当及早采取其他措施(如宣布招标失败)。
    ⑤更改中标金额和工程估算方式,确定中标单位。如果不宣布招标失败,则招标人和中标人应当按照招标文件和中标人的投标文件订立合同,招标人和中标人不利现行订立背离合同实质性内容的协议。
    2.戊单位的投标文件应当被认为是无效投标而拒绝。因为招标文件规定的投标保证金是投标文件的组成部分,因此,对于未能按照要求提交投标保证金的投标(包括期限),招标单位将视为不响应投标而予以拒绝。
    3.对丁单位撤回投标文件的要求,应当没收其投标保证金。因为,投标行为是一种要约,在投标有效期内撤回其投标文件的,应视为违约行为,因此,招标单位可以没收丁单位的投标保证金。
    4.问题久拖不决后,该公司可以重新进行招标,理由是:
    ①一个工程只能编制一个标底,如果在开标后再复核标底,将导致具体的评标条件发生变化。实际上属于招标单位的评标准备工作不够充分。
    ②问题久拖不决,使得各方面的条件发生变化。再按照最初招标文件中设定的订立合同是不公平的。
    5.流量图见图2-7-1、图2-7-2所示。

    工程款现值=400(P/A,3%,4)+300(P/A,3%,8)(P/F,3%,4)+200(P/A,3%,5)(P/F,3%,12)=400×3.717+300×7.020×0.888+200×4.580×0.813=4101.64万元
    工程款终值=400(F/A,3%,4)(F/P,3%,13)+300(F/A,3%,8)(F/P,3%,5)+200(P/A,3%,5)=400×4.184×1.469+300×8.892×1.159+200×5.309=6612.07万元
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目


    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
