1、(0分) 建设单位在地下管线工程竣工验收前,应当提请( )对地下管线工程档案进行专项预验收。A.城市规划主管部门
B.工程质量监督机构
C.工程设计单位
D.城建档案管理机构
正确答案:D
解析:D
背景资料:某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。

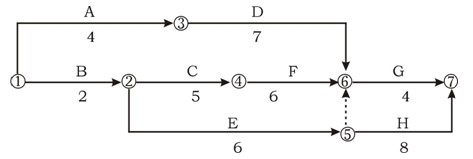

如下图:
在施工过程中,发生了以下事件:
事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行原网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
问题:
1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2.指出本装饰工程实际关键线路(工作),计算实际工期。
3.水晶灯安装是否正确?说明理由。
4.竣工验收是否妥当?说明理由。
- 本题分数:0分,您所得分数为:0分
- 解析:1.计划关键线路为 B→C→F→G 计划工期 17天
2.实际关键线路为 B→E→H 实际工期为19天
3.不正确。因为根据装修工程施工技术要求,安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,严禁安装在吊顶 工程的龙骨上,必须增设附加吊杆。
4.不妥当。因为竣工验收应分为三个阶段:
(1)竣工验收的准备参与工程建设的各方应做好竣工验收的准备。
(2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程 师,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量 评估报告。
(3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。
1.计划关键线路为 B→C→F→G 计划工期 17天
2.实际关键线路为 B→E→H 实际工期为19天
3.不正确。因为根据装修工程施工技术要求,安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,严禁安装在吊顶 工程的龙骨上,必须增设附加吊杆。
4.不妥当。因为竣工验收应分为三个阶段:
(1)竣工验收的准备参与工程建设的各方应做好竣工验收的准备。
(2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程 师,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量 评估报告。
(3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
