1、(0分) 下列关于后浇带说法不正确的是( ) 。A.后浇带应根据设计要求留设
B.后浇带应保留14d后再浇筑
C. 可采用微膨胀混凝土填充后浇带
D.后浇带混凝土强度等级比原结构强度提高一级
正确答案:B
解析:B
2、(0分) 常用水泥中,具有水化热较小特性的是( )水泥。
A.硅酸盐
B.普通
C.火山灰
D.粉煤灰
E.复合
A.硅酸盐
B.普通
C.火山灰
D.粉煤灰
E.复合
正确答案:C,D,E
解析:C,D,E
3、(0分) 【真题】影响砖砌体抗压强度的主要因素有( )。
A.砖砌体的截面尺寸
B.砖的强度等级
C.砂浆的强度及厚度
D.砖的截面尺寸
E.操作人员的技术水平
A.砖砌体的截面尺寸
B.砖的强度等级
C.砂浆的强度及厚度
D.砖的截面尺寸
E.操作人员的技术水平
正确答案:B,C,E
- 解析:B,C,E
4、(0分) 【真题】下列关于建筑装饰装修材料复验取样的说法中,正确的有( )。
A.对同一厂家生产的同一品种、同一类型的进场材料应至少抽取一组样品进行复验
B.对材料质量发生争议时,应进行见证检测
C.对同一类型的进场材料,应至少抽取三组样品进行复验
D.见证取样和送检的比例不得低于应取样数量的50%
E.在抽取样品时,应首先选取有疑问的样品
A.对同一厂家生产的同一品种、同一类型的进场材料应至少抽取一组样品进行复验
B.对材料质量发生争议时,应进行见证检测
C.对同一类型的进场材料,应至少抽取三组样品进行复验
D.见证取样和送检的比例不得低于应取样数量的50%
E.在抽取样品时,应首先选取有疑问的样品
正确答案:A,B,E
解析:A,B,E

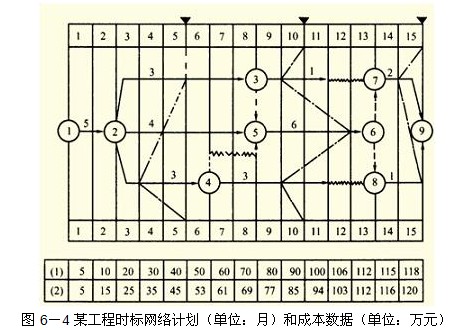

5、(0分) 背景资料:某工程的早时标网络计划如图6-4所示。工程进展到第5、第10和第15个月底时,分别检查了工程进度,相应地绘制了三条实际进度前锋线,如图6-4中的点划线所示。
注:1.图中每根箭线上方数值为该项工作每月预算成本;
2.图下方格内(1)栏数值为该工程预算成本累计值,(2)栏数值为该工程已完工程实际成本累计值。
问题:
1.计算第5和第10个月底的已完工作预算成本(累计值)各为多少?
2.分析第5和第10个月底的成本偏差。
3.试分析第5和第10个月底的进度偏差及进度绩效。
4.根据第5和第10月底实际进度前锋线分析工程进度情况。
5.第15个月底检查时,工作⑦-⑨因为特殊恶劣天气造成工期拖延1个月,施工单位损失3万元。因此,施工单位提出要求工期延长1个月和费用索赔3万元。问:造价工程师应批准工期、费用索赔多少?为什么?
注:1.图中每根箭线上方数值为该项工作每月预算成本;
2.图下方格内(1)栏数值为该工程预算成本累计值,(2)栏数值为该工程已完工程实际成本累计值。
问题:
1.计算第5和第10个月底的已完工作预算成本(累计值)各为多少?
2.分析第5和第10个月底的成本偏差。
3.试分析第5和第10个月底的进度偏差及进度绩效。
4.根据第5和第10月底实际进度前锋线分析工程进度情况。
5.第15个月底检查时,工作⑦-⑨因为特殊恶劣天气造成工期拖延1个月,施工单位损失3万元。因此,施工单位提出要求工期延长1个月和费用索赔3万元。问:造价工程师应批准工期、费用索赔多少?为什么?
- 解析:1.第5个月底,已完工作预算成本为:20+6+4=30万元
第10个月底,已完工作预算成本为:80+6×3=98万元
2.第5个月底的成本偏差=已完工作预算成本-已完工作实际成本
=30-45=-15万元
即:成本增加15万元
第10个月底,成本偏差=98-85=13万元即:成本节约13万元
3.分析进度偏差为:
进度偏差=已完工作预算成本-计划工作预算成本
第5个月底,进度偏差=30-40=-10万元,即:进度拖延10万元;
进度绩效=30/40=0.75,进度只完成了75%。
第10个月底,进度偏差=98-90=8万元,即:进度提前8万元;
进度绩效=98/90=1.09进度提前了9%。
4.第5个月底,工程进度情况为:
②→③工作进度正常;
②→⑤工作拖延1个月,将影响工期1个月,因为是关键工作;
②→④工作拖延2个月,不影响工期,因为有2个月总时差;
第10个月底,工程进度情况为:
③→⑦工作拖延1个月,因为有2个月总时差,不影响工期;
⑤→⑥工作提前2个月,有可能缩短工期2个月,因为是关键工作;
④→⑧工作拖延1个月,但不影响工程进度,因它有2个月的机动时间。
5.造价工程师应批准延长工期1个月;费用索赔不应批准。
因为,特殊恶劣的气候条件应按不可抗力处理,造成的工期拖延,可以要求顺延;但不能要求赔偿经济损失。
1.第5个月底,已完工作预算成本为:20+6+4=30万元
第10个月底,已完工作预算成本为:80+6×3=98万元
2.第5个月底的成本偏差=已完工作预算成本-已完工作实际成本
=30-45=-15万元
即:成本增加15万元
第10个月底,成本偏差=98-85=13万元即:成本节约13万元
3.分析进度偏差为:
进度偏差=已完工作预算成本-计划工作预算成本
第5个月底,进度偏差=30-40=-10万元,即:进度拖延10万元;
进度绩效=30/40=0.75,进度只完成了75%。
第10个月底,进度偏差=98-90=8万元,即:进度提前8万元;
进度绩效=98/90=1.09进度提前了9%。
4.第5个月底,工程进度情况为:
②→③工作进度正常;
②→⑤工作拖延1个月,将影响工期1个月,因为是关键工作;
②→④工作拖延2个月,不影响工期,因为有2个月总时差;
第10个月底,工程进度情况为:
③→⑦工作拖延1个月,因为有2个月总时差,不影响工期;
⑤→⑥工作提前2个月,有可能缩短工期2个月,因为是关键工作;
④→⑧工作拖延1个月,但不影响工程进度,因它有2个月的机动时间。
5.造价工程师应批准延长工期1个月;费用索赔不应批准。
因为,特殊恶劣的气候条件应按不可抗力处理,造成的工期拖延,可以要求顺延;但不能要求赔偿经济损失。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
