您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 建筑 >> 文章正文
2014年一建建筑工程考试练习题115
2014年一建建筑工程考试练习题115
  • 1、(0分) 当受均布荷载作用的悬臂梁的跨度增大1倍时,其最大变形f(   )。
    A.将增大到原来的4倍
    B.将增加到原来的8倍
    C.将增大到原来的12倍
    D.将增加到原来的16倍

     正确答案:D

    • 解析:D
  • 2、(0分)

    (一)
    背景资料
    某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。

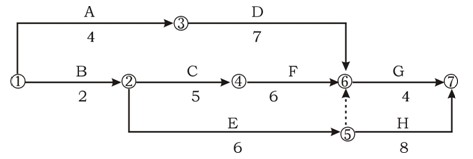

    如下图:



    在施工过程中,发生了以下事件:
    事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行原网络计划。
    事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
    事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。

    问题:
    1、指出本装饰工程网络计划的关键线路(工作),计算计划工期。
    2、指出本装饰工程实际关键线路(工作),计算实际工期。
    3、水晶灯安装是否正确?说明理由。
    4、竣工验收是否妥当?说明理由。

    本题分数:0分,您所得分数为:0分
    • 解析:1.计划关键线路为   B→C→F→G    计划工期   17天
      2.实际关键线路为   B→E→H       实际工期为19天
      3.不正确
      因为根据装修工程施工技术要求,安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,严禁安装在吊顶 工程的龙骨上,必须增设附加吊杆。
      4.不妥当
      因为竣工验收应分为三个阶段
      (1)竣工验收的准备参与工程建设的各方应做好竣工验收的准备。
      (2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程 师,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量 评估报告。
      (3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。

      1.计划关键线路为   B→C→F→G    计划工期   17天
      2.实际关键线路为   B→E→H       实际工期为19天
      3.不正确
      因为根据装修工程施工技术要求,安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,严禁安装在吊顶 工程的龙骨上,必须增设附加吊杆。
      4.不妥当
      因为竣工验收应分为三个阶段
      (1)竣工验收的准备参与工程建设的各方应做好竣工验收的准备。
      (2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程 师,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量 评估报告。
      (3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。
  • 3、(0分)      1.背景
         2009年某市一重点工程项目,采用工程量清单方式公开招标。经资格预审后,确定A、B、C、D、E共5家施工单位为合格投标人。招标人规定发放招标文件的开始时间为4月20日,截止时间为4月23日,并要求投标人在领取招标文件的同时递交投标保证金50万元,购买招标文件费1200元。A、B、C、D 4家施工单位按时购买了招标文件,E单位发函放弃投标。
         招标文件规定:投标截止时间为5月8日,投标有效期截止时间为6月20日。招标人分别安排各投标人踏勘现场,各投标人按时递交了投标文件,所有投标文件均有效。
         评标办法规定,商务标权重60分(包括总报价20分、其他内容40分),技术标权重40分。
         总报价的评标方法是,评标基准价等于各有效投标总报价的算术平均值下浮2个百分点。当投标人的投标总价等于评标基准价时得满分,投标总价每高于评标基准价1个百分点时扣2分,每低于评标基准价1个百分点时扣1分。
        各投标人总报价见下表。
                                                                                     投标数据表
        投标人     A     B     C
        总报价(万元)     3180.00     2988.00     3215.00

    除总报价之外的其他商务标和技术标指标评标得分见下表。
                                                                       投标人其他部分指标得分表
        投标人     A     B     C
    商务标(除总报价之外)得分     28     30     29
        技术标得分     30     34     38

           评标工作于评标结束当天确定中标人。5月10日,招标人仅向当地主管部门提交了评标报告;5月16日,招标人向中标人发出中标通知书;6月10日,双方签订了施工合同;5月25日,招标人将未中标结果通知给另两家投标人,并于6月20日将投标保证金退还给未中标人。
        2.问题
        (1)在该工程开标之前所进行的招标工作有哪些不妥之处?请说明理由。
        (2)列式计算各投标人的总得分,根据总得分的高低确定第一中标候选人。
        (3)指出评标结束后招标人的工作有哪些不妥之处,并说明理由。

    • 解析:(1)该工程开标之前所进行的招标工作不妥之处有:
          1)招标人规定发放招标文件的时间不妥,因为根据规定,招标文件的发放时间不得少于5个工作日。
          2)要求投标人领取招标文件时递交投标保证金不妥,因为投标保证金应在投标截止前递交。
          3)投标截止时间不妥,因为根据规定,从招标文件发出到投标截止时间不能少于20d。
          4)踏勘现场安排不妥,因为根据规定,招标人不得单独或者分别组织任何一个投标人进行现场踏勘。
       (2)A、B、C投标人综合得分计算如下:
          总报价平均值为:(3180+2988+3215)/3=3127.66万元;
          评分基准价为:3127.66×(1-2%)=3065.11万元。
          总报价评分见下表:
                                                                                                   商务标报价评分表

      投标人A的总得分:28+12.5+30=70.50分;
      投标人B的总得分:30+17.48+34=81.48分;
      投标人C的总得分:29+10.22+38=77.22分。
      所以第一中标候选人为B投标人。
      (3)在评标结束后招标人的工作有以下不妥之处:
      不妥之一:招标人向主管部门仅提交评标报告;
      理由:应提交招投标活动的书面报告,评标报告仅仅是其中的一个文件。
      不妥之二:招标人仅向中标人发出中标通知书不妥;
      理由:应同时将中标结果通知所有未中标人。
      不妥之三:招标人通知未中标人时间;
      理由:应在向中标人发出中标通知书的同时通知未中标人。
      不妥之四:退还未中标人的投标保证金时间;
       理由:招标人应在与中标人签订合同后的5个工作日内向未中标人退还投标保证金。


      (1)该工程开标之前所进行的招标工作不妥之处有:
          1)招标人规定发放招标文件的时间不妥,因为根据规定,招标文件的发放时间不得少于5个工作日。
          2)要求投标人领取招标文件时递交投标保证金不妥,因为投标保证金应在投标截止前递交。
          3)投标截止时间不妥,因为根据规定,从招标文件发出到投标截止时间不能少于20d。
          4)踏勘现场安排不妥,因为根据规定,招标人不得单独或者分别组织任何一个投标人进行现场踏勘。
       (2)A、B、C投标人综合得分计算如下:
          总报价平均值为:(3180+2988+3215)/3=3127.66万元;
          评分基准价为:3127.66×(1-2%)=3065.11万元。
          总报价评分见下表:
                                                                                                   商务标报价评分表

      投标人A的总得分:28+12.5+30=70.50分;
      投标人B的总得分:30+17.48+34=81.48分;
      投标人C的总得分:29+10.22+38=77.22分。
      所以第一中标候选人为B投标人。
      (3)在评标结束后招标人的工作有以下不妥之处:
      不妥之一:招标人向主管部门仅提交评标报告;
      理由:应提交招投标活动的书面报告,评标报告仅仅是其中的一个文件。
      不妥之二:招标人仅向中标人发出中标通知书不妥;
      理由:应同时将中标结果通知所有未中标人。
      不妥之三:招标人通知未中标人时间;
      理由:应在向中标人发出中标通知书的同时通知未中标人。
      不妥之四:退还未中标人的投标保证金时间;
       理由:招标人应在与中标人签订合同后的5个工作日内向未中标人退还投标保证金。

  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
