您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 建筑 >> 文章正文
2014年一级建造师建筑工程考前测试题二_第7页

  综合测试题(二)答案与解析

  一、单项选择题

  l.B; 2.C; 3.A; 4.C; 5.A; 6.D; 7.C; 8.C;

  9.A; 10.C; 11.A; 12.B; 13.D; 14.A; 15.C; 16.D;

  17.B; 18.A; 19.D; 20.A

  二、多项选择题

  21.A、C、E; 22.A、B、C、D; 23.B、D; 24.A、B、D、E;

  25.A、B、C; 26.A、C、E; 27.C、D; 28.A、B、C、D;

  29.A、C、E; 30.A、B、C

  三、案例分析题

  (一)

  1.招标方式:不合适;

  理由:此工程结构不特殊、技术不复杂、工程量也不大,也没有专有技术或专利应用,必须进行公开招标。

  2.采用固定总价合同模式:合理;

  理由:此工程工程量不大,工期较短,技术不复杂,风险不大,业主有详细设计图纸,承包单位能准确计算工程量,适宜采用固定总价合同。

  3.事件一:停工待图3d的工期索赔成立;

  理由:变更设计、因为等待图纸发生停工,属建设单位原因造成。

  事件二:罕见特大暴雨停工10d的索赔成立;

  理由:罕见特大暴雨,认定为不可抗力,工期延误属建设单位责任范围。

  季节性降雨停工3d的索赔不成立;

  理由:季节性降雨,为一个有经验的承包商可以合理预见的事项,造成工期延误属施工单位承担。

  事件三:停工2d的工期索赔不成立;

  理由:无论前期是否验收,总监理工程师提出再次复验时,施工单位均有义务进行配合。

  复验及恢复的6d工期索赔成立;

  理由:复验结果合格,由此造成的工期延误及恢复费用均应由建设单位承担责任。

  4.事件四:建设单位应对施工单位处以罚款;

  理由:事件一施工单位获得工期索赔3d,事件二施工单位获得工期索赔10d,事件三施工单位获得工期索赔6d,累计工期索赔19d。施工单位总工期判罚依据应为:320+19=339d。实际完成工期为344d,故应予以处罚。

  罚款金额:(344-339)×10000=50000元。

  (二)

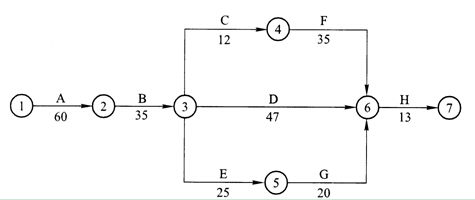

  1.进度计划网络图的关键线路(用节点表示)应为:①→②→③→⑥→⑦;

  进度计划网络图的总工期:60+40+55+15=170d。

  2.监理工程师认为B工作进度滞后会影响总工期:正确;

  理由:B工作在关键线路上,其进度延误必定影响总工期(或B工作总时差为0d,其实际进度延误15d,故影响总工期15 d)。

  3.进度计划网络图调整过程如下:

  (1)总工期拖后15d,即剩余工作按原计划进行的话,实际工期将为185d;

  找出此时的关键线路:B→D→H 。

  (2)关键线路上工作B、工作D、工作H均可调整,其中工作B赶工费率最低,故先对工作B持续时间进行压缩。

  工作B压缩5d,因此增加费用为5×2000=10000元;

  总工期为:185-5=180d;

  调整后,关键线路:B→D→H。

  (3)剩余关键线路上的工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。

  工作D最大可压缩时间为10d,但在工作D持续时间压缩的同时,应考虑与之平行的各线路,以各线路工作正常进展均不影响总工期为限。

  故工作D只能先压缩5天,因此增加费用为:5×3000=15000元;

  总工期为:180-5=175d;

  调整后,关键线路:B→D→H和B→C→F→H两条。

  (4)此时关键线路变成两条。在剩余关键线路上的工作中,存在三种压缩方式:

  1)同时压缩工作C、工作D的持续时间;

  2)同时压缩-工作F、工作D的持续时间;

  3)压缩.工作H的持续时间。

  分别计算三种压缩方式的赶工费率:

  1)同时压缩丁作C、工作D:赶工费率:1000+3000=4000元/d;

  2)同时压缩工作F、工作D:赶工费率:1500+3000=4500元/d;

  3)压缩工作H:赶工费率:4200元/d。

  由此可见,同时压缩工作C和工作D的赶工费率最低,故应选择对工作C和工作D同时进行压缩。

  工作C最大可压缩天数为3d,工作D还剩余可压缩时间为5d,故本次调整只能压缩3d,因此增加费用为:3×1000+3×3000=12000元;

  总丁期为:175-3=172d;

  调整后,关键线路:B→D→H和B→C→F→H两条。

  (5)此时关键线路仍为两条,在剩余关键线路上的工作中,存在两种压缩方式:

  1)同时压缩工作F、工作D的持续时间;

  2)压缩.工作H的持续时间。

  分别计算两种压缩方式的赶工费率:

  1)同时压缩工作F、工作D:赶工费率为:1500-53000=4500元/d;

  2)压缩工作H:赶工费率=4 200元/d。

  由此可见,压缩.工作H的赶工费率最低,故应选择对工作H的持续时间进行压缩。

  上述三步已压缩13d,本次工作H持续时间仅需压缩2d,因此增加费用为2×4200=8400元。

  总工期为:172-2=170d。

  (6)通过以上工期调整,工作仍能按原计划的170d完成。

  所需投入的赶工费为:10000+ 15000-512000+8400=45400元。

  4.调整后的进度计划网络图如下所示:

  调整后进度计划I酬络图的关键线路(用工作表示):A→B→D→H和A→ B→C→F→H。

[1] [2] [3] [4] [5] [6] [7] [8]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2019年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2018年一级建造师成绩查询时间

  5·2019年一级建造师考试时间9月21、22日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
