3、(0分) 背景资料
某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(如图1)。底板施工暂未考虑流水施工。
在施工准备及施工过程中,发生了如下事件:
事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2天,项目经理部按要求调整了进度计划,经监理批准后实施。
事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C比调整后的计划开始时间延后3天。因业主未按时提供正式图纸,致使工序E在6月11日才开始。
事件三:基于安全考虑,建设单位要求仍按原合同约定时间完成底板施工,为此施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700吨钢筋制作(工效为4.5吨/人·工作日)
问题
1.在答题卡上绘制事件一中调整后的施工进度计划网络图(双代号),并用双线表示出关键线路。
2.考虑事件一、二的影响,计算总工期(假定各工序持续时间不变)。如果钢筋制作,钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期将变为多少天?是否满足原合同约定的工期?
3.计算事件三中钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?
4.根据本案例的施工过程,总承包单位依法可以进行哪些专业分包和劳务分包?
某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(如图1)。底板施工暂未考虑流水施工。
在施工准备及施工过程中,发生了如下事件:
事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2天,项目经理部按要求调整了进度计划,经监理批准后实施。
事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C比调整后的计划开始时间延后3天。因业主未按时提供正式图纸,致使工序E在6月11日才开始。
事件三:基于安全考虑,建设单位要求仍按原合同约定时间完成底板施工,为此施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700吨钢筋制作(工效为4.5吨/人·工作日)
问题
1.在答题卡上绘制事件一中调整后的施工进度计划网络图(双代号),并用双线表示出关键线路。
2.考虑事件一、二的影响,计算总工期(假定各工序持续时间不变)。如果钢筋制作,钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期将变为多少天?是否满足原合同约定的工期?
3.计算事件三中钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?
4.根据本案例的施工过程,总承包单位依法可以进行哪些专业分包和劳务分包?
- 解析:1.
2. 考虑事件一、二的影响,总工期55天
如果钢筋制作,钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期最短变为49.5天,能满足原合同约定50天工期。横道图如下:
3.劳动力投入量:2700/(15 × 4.5)=40 人
编制劳动力需要量计划时,需要考虑:工程量、劳动力投入量、持续时间、班次、劳动效率、每班工作时间。
4.专业分包:防水工程,地基基础工程;
劳务分包:钢筋制作,钢筋绑扎,模板工程,混凝土浇筑,垫层和胎膜。
1.
2. 考虑事件一、二的影响,总工期55天
如果钢筋制作,钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期最短变为49.5天,能满足原合同约定50天工期。横道图如下:
3.劳动力投入量:2700/(15 × 4.5)=40 人
编制劳动力需要量计划时,需要考虑:工程量、劳动力投入量、持续时间、班次、劳动效率、每班工作时间。
4.专业分包:防水工程,地基基础工程;
劳务分包:钢筋制作,钢筋绑扎,模板工程,混凝土浇筑,垫层和胎膜。

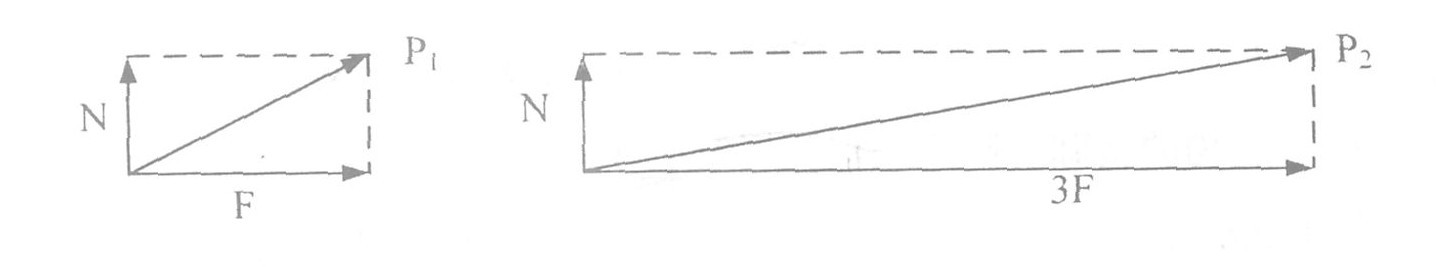

4、(0分) 【真题】如图所示,Pl、P2分别为两个相互垂直力的合力。关于P1、P2的关系,正确的是( )。

A.P1=P2
B.P2=3P1
C.P12<3P1
D.P2>3P1

A.P1=P2
B.P2=3P1
C.P12<3P1
D.P2>3P1
- 正确答案:C
- 解析:C
5、(0分) 以下关于施工项目招标投标的说法正确的有( )
A.评标委员会应由招标人直接指定
B.一个承包商只能投递一份投标文件
C.一个工程应对不同的投标单位编制不同的标底
D.招标委员会的成员中,技术、经济等方面的专家不得少于总数的1/2
E.在招标文件要求投标文件提交的截止时间后送达的投标文件,招标人必须拒收
A.评标委员会应由招标人直接指定
B.一个承包商只能投递一份投标文件
C.一个工程应对不同的投标单位编制不同的标底
D.招标委员会的成员中,技术、经济等方面的专家不得少于总数的1/2
E.在招标文件要求投标文件提交的截止时间后送达的投标文件,招标人必须拒收
- 正确答案:B,E
- 解析:B,E
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:环球网校 一级建造师 | 主讲老师 | 基础阶段 | 强化阶段 | 模考试题 | 应试技巧班 VIP独享 | |||||||||
教材精讲 (40讲) | 经典习题 | 重点冲刺 (16讲) | 考点解析 (10讲) | |||||||||||
建设工程经济 | 张湧 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ![]() | |||||||||
建设工程项目管理 | 张君 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
工程法规及相关知识 | 王丽雪 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
建筑工程管理与实务 | 王树京 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
机电工程管理与实务 | 苏婷 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
公路工程管理与实务 | 高玲玲 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
市政公用工程管理 | 李莹 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
铁路工程管理与实务 | 孙文波 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
水利水电工程管理 | 盛松涛 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ||||||||||
通信广电工程管理 | 杨鹏 | 免费试听 ![]() ![]() | 免费试听 ![]() ![]() | 三套模拟题 | ![]() | |||||||||
【课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送 【零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买 【全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买 【一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买 |
相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
