您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 建筑 >> 文章正文
2015年一级注册建造师考试建筑工程训练10
2015年一级注册建造师考试建筑工程训练10
  • 1、(0分) 属《施工用电检查评分表》中保证项目的有(    )。
      A.外电防护
      B.现场照明
      C.变配电装置
      D.配电箱与开关箱
      E.接地与接零保护系统
    • 正确答案:A,D,E
    • 解析:A,D,E
  • 2、(0分) 遇到下列情况( )之一时,应在基底进行轻型动力触探。
    A.深部有软弱下卧层
    B.持力层明显不均匀
    C.浅部有软弱下卧层
    D.有浅埋的坑穴,直接观察难以发现时
    E.有深埋的坑穴,直接观察难以发现时
    • 正确答案:B,C,D
    • 解析:B,C,D
  • 3、(0分) 单位工程质量验收合格后,()应在规定时间内将工程竣工验收报告和有关文件,报建设行政管理部门备案。
    A.施工单位
    B.监理单位
    C.设计单位
    D.建设单位
    • 正确答案:D
    • 解析:D
  • 4、(0分)

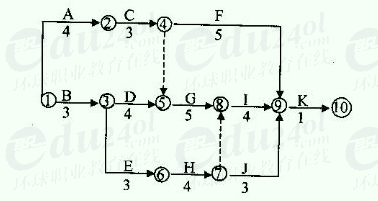

    背景资料:某施工单位与业主签订了某综合楼工程施工合同。经过监理方审核批准的施工进度网络图如下图所示(时间单位:月),假定各项工作均匀施工。

    在施工中发生了如下事件:
    事件一:因施工单位租赁的挖土机大修,晚开工2天。
    事件二:基坑开挖后(B工作),因发现了软土层,施工单位接到了监理工程师停工的指令,拖延工期10天。
    事件三:在主体结构施工中(G工作),因连续罕见特大暴雨,被迫停工3天。
    事件四:在进行到H工作时,业主提供的磁砖不合格,延误了3个月。
    问题:
    1.分别指出图中的关键工作及关键线路。
    2.求出总工期是多少个月?
    3.施工单位对上述哪些事件向业主要求工期索赔成立,哪些不成立?并说明理由。如成立各事件可索赔工期多少天?

    本题分数:0分,您所得分数为:0分
    • 解析:1.线路1:A-C—F—K  13个月
      线路2:A—C—G—I—K 17个月
      线路3:B—D—G—I—K  17个月
      线路4:B—E—H—I—K  15个月
      线路5:B—E—H—J—K  14个月
      所以:关键线路有两条。
      .(1)该网络计划的关键工作有:A、C、G、I、K和B、D、G、I、K
      (2)该网络计划的关键路线为:①→②→④→⑤→⑧→⑨→⑩和①→③→⑤→⑧→⑨→⑩
      2.总工期为:3+4+5+4+1=17月
      3.事件一工期索赔不成立,因为此事件为施工单位责任。事件二工期索赔成立,因为此事件为非施工单位责任,并且在关键线路上,可索赔工期10天。事件三工期索赔成立,因为此事件属不可抗力,可索赔工期3天。事件四因为H工作有2个月的总时差(TFH=17-15=2个月),所以能索赔工期1个月(3-2=1)
      1.线路1:A-C—F—K  13个月
      线路2:A—C—G—I—K 17个月
      线路3:B—D—G—I—K  17个月
      线路4:B—E—H—I—K  15个月
      线路5:B—E—H—J—K  14个月
      所以:关键线路有两条。
      .(1)该网络计划的关键工作有:A、C、G、I、K和B、D、G、I、K
      (2)该网络计划的关键路线为:①→②→④→⑤→⑧→⑨→⑩和①→③→⑤→⑧→⑨→⑩
      2.总工期为:3+4+5+4+1=17月
      3.事件一工期索赔不成立,因为此事件为施工单位责任。事件二工期索赔成立,因为此事件为非施工单位责任,并且在关键线路上,可索赔工期10天。事件三工期索赔成立,因为此事件属不可抗力,可索赔工期3天。事件四因为H工作有2个月的总时差(TFH=17-15=2个月),所以能索赔工期1个月(3-2=1)
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
