A.某建筑物遇到强烈地震,虽有局部损伤,但结构整体稳定
B.某厂房在正常使用时,吊车梁变形过大使吊车无法正常运行
C.某游泳馆在正常使用时,水池出现裂缝不能蓄水
D.某水下构筑物在正常维护条件下,钢筋受到严重锈蚀,但满足使用年限
- 正确答案:A
- 解析:A
A.严禁在现场打注硅酮结构密封胶
B.面板与玻璃肋之间的胶缝必须采用硅酮结构密封胶
C.采用非镀膜单层玻璃时,可采用酸性硅酮密封胶
D.采用夹层玻璃时,应采用中性硅酮密封胶
E.当胶缝尺寸满足结构计算要求时,允许在板缝中嵌入合格的发泡垫杆等材料后再双面打胶
正确答案:B,C,D,E
- 解析:B,C,D,E
背景资料:某投资公司投资一幢政府办公楼,决定采用公开招标方式选择施工单位,但招标文件对省内施工单位和省外施工单位提出不同要求,也明确了投标保证金的数额。该公司委托某建筑事务所为该工程编制标底,标底的金额为6000万元。于2004年1月发出招标公告,后有甲、乙、丙、丁、戊等五家建筑施工单位参加了投标,投标文件规定,1月30日为提交投标文件截止时间,但戊单位2月1日才提交投标保证金。开标会由该省建委主持。甲、乙、丙、丁等四家单位的投标报价均在5000万元左右,与标底相差近1000万元,这四家投标单位对此向该省委投诉,称招标标底的工程量计算存在夸大的问题,使标底高出实际估价近1000万元。同时,丁单位向该投资公司要求撤回投标文件,为此,该投资公司请求省建委对原投标进行复核。4月28日,被指定的省建设工程造价总站对标底进行复核,并提交了复核报告,证明确有标底工程量夸大的问题,使原标底与复核标底相差近1000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早开工,该公司在获得建委同意后,更改了标底和工程结算方式,并确定乙公司为中标单位。
乙单位在确定投标报价方案时,拟定工程总报价5000万元。(其中,基础工程1600万元,工期4个月,主体工程2400万元,工期8个月,安装工程1000万元,工程5个月)。

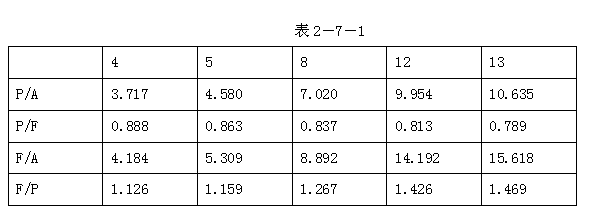

附:资金时间价格系数表见2-7-1。
问题:
1.上述招标投标程序中,有哪些不妥之处?试说明理由。
2.戊单位的投标文件的要求如何处理?为什么?
3.对丁单位撤回投标文件的要求应当如何处理?为什么?
4.问题久拖不决后,能否要求重新进行招标?为什么?
5.假设乙单位合理中标,试计算以开工日为折现点的工程款现值和以预计的竣工时间为终点的工程款值(i=3%)并绘制现金流量图。
- 解析:1.在上述招标中,不妥之处有:
①公开招标应当平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。
②提交投标文件的截止时间,与举行开标会的时间不是同一时间。按照招投标法的规定,开标应当在招标文件确定的提交招标文件截止时间的同一时间公开进行。
③开标应当由招标人或招标代理人主持,省建委作为行政管理机关只能监督招投标的活动,不能作为开标会的主持人。
④中标书在开标会三个月后一直未能发出。评标工作不宜久拖不决,如果在评标中出现无法克服的困难,应当及早采取其他措施(如宣布招标失败)。
⑤更改中标金额和工程估算方式,确定中标单位。如果不宣布招标失败,则招标人和中标人应当按照招标文件和中标人的投标文件订立合同,招标人和中标人不利现行订立背离合同实质性内容的协议。
2.戊单位的投标文件应当被认为是无效投标而拒绝。因为招标文件规定的投标保证金是投标文件的组成部分,因此,对于未能按照要求提交投标保证金的投标(包括期限),招标单位将视为不响应投标而予以拒绝。
3.对丁单位撤回投标文件的要求,应当没收其投标保证金。因为,投标行为是一种要约,在投标有效期内撤回其投标文件的,应视为违约行为,因此,招标单位可以没收丁单位的投标保证金。
4.问题久拖不决后,该公司可以重新进行招标,理由是:
①一个工程只能编制一个标底,如果在开标后再复核标底,将导致具体的评标条件发生变化。实际上属于招标单位的评标准备工作不够充分。
②问题久拖不决,使得各方面的条件发生变化。再按照最初招标文件中设定的订立合同是不公平的。

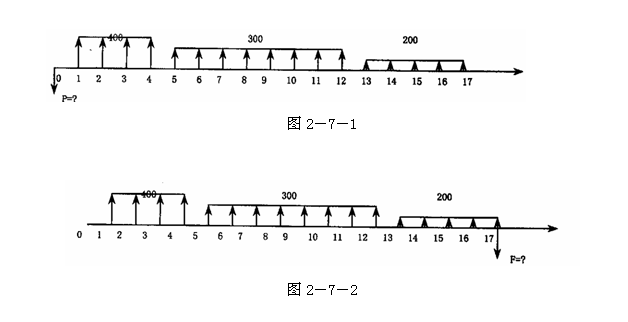

5.流量图见图2-7-1、图2-7-2所示。
工程款现值=400(P/A,3%,4)+300(P/A,3%,8)(P/F,3%,4)+200(P/A,3%,5)(P/F,3%,12)=400×3.717+300×7.020×0.888+200×4.580×0.813=4101.64万元
工程款终值=400(F/A,3%,4)(F/P,3%,13)+300(F/A,3%,8)(F/P,3%,5)+200(P/A,3%,5)=400×4.184×1.469+300×8.892×1.159+200×5.309=6612.07万元
1.在上述招标中,不妥之处有:
①公开招标应当平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。
②提交投标文件的截止时间,与举行开标会的时间不是同一时间。按照招投标法的规定,开标应当在招标文件确定的提交招标文件截止时间的同一时间公开进行。
③开标应当由招标人或招标代理人主持,省建委作为行政管理机关只能监督招投标的活动,不能作为开标会的主持人。
④中标书在开标会三个月后一直未能发出。评标工作不宜久拖不决,如果在评标中出现无法克服的困难,应当及早采取其他措施(如宣布招标失败)。
⑤更改中标金额和工程估算方式,确定中标单位。如果不宣布招标失败,则招标人和中标人应当按照招标文件和中标人的投标文件订立合同,招标人和中标人不利现行订立背离合同实质性内容的协议。
2.戊单位的投标文件应当被认为是无效投标而拒绝。因为招标文件规定的投标保证金是投标文件的组成部分,因此,对于未能按照要求提交投标保证金的投标(包括期限),招标单位将视为不响应投标而予以拒绝。
3.对丁单位撤回投标文件的要求,应当没收其投标保证金。因为,投标行为是一种要约,在投标有效期内撤回其投标文件的,应视为违约行为,因此,招标单位可以没收丁单位的投标保证金。
4.问题久拖不决后,该公司可以重新进行招标,理由是:
①一个工程只能编制一个标底,如果在开标后再复核标底,将导致具体的评标条件发生变化。实际上属于招标单位的评标准备工作不够充分。
②问题久拖不决,使得各方面的条件发生变化。再按照最初招标文件中设定的订立合同是不公平的。
5.流量图见图2-7-1、图2-7-2所示。
工程款现值=400(P/A,3%,4)+300(P/A,3%,8)(P/F,3%,4)+200(P/A,3%,5)(P/F,3%,12)=400×3.717+300×7.020×0.888+200×4.580×0.813=4101.64万元
工程款终值=400(F/A,3%,4)(F/P,3%,13)+300(F/A,3%,8)(F/P,3%,5)+200(P/A,3%,5)=400×4.184×1.469+300×8.892×1.159+200×5.309=6612.07万元
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
