2015年一级建造师建筑工程精选练习题(95)
  • 1、(0分) 临时供电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合(     ) 的规定。
    A.采用二级配电系统
    B.采用三级配电系统
    C.采用一级漏电保护系统
    D.采用二级漏电保护系统
    E.采用TN一S接零保护系统
    • 正确答案:B,D,E
    • 解析:B,D,E
  • 2、(0分) 当受均布荷载作用的悬臂梁的跨度增大1倍时,其最大变形f(   )。
    A.将增大到原来的4倍
    B.将增加到原来的8倍
    C.将增大到原来的12倍
    D.将增加到原来的16倍
    • 正确答案:D
    • 解析:D
  • 3、(0分) 下列材料中,凝结硬化最快的是( )。
    A.生石灰
    B.水泥
    C.粉煤灰
    D.建筑石膏
    •  正确答案:D
    • 解析:D
  • 4、(0分)

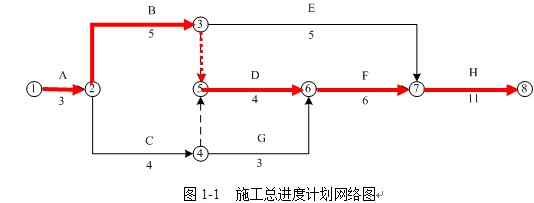

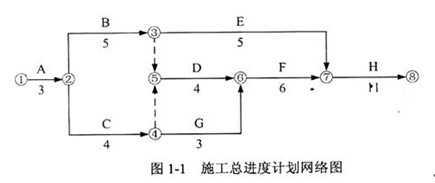

    背景资料:某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如图1-1所示(时间单位:月),该计划通过了监理工程师的审查和确认。


    合同履行过程中,发生了如下事件:
    事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
    事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

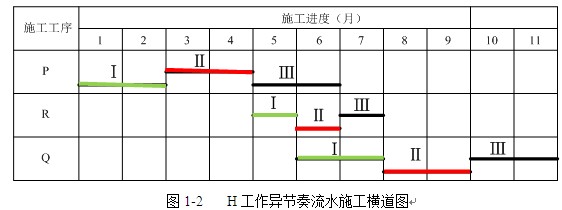

    事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图1-2所示(时间单位:月)。


     问题:
    1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
    2.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
    3.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。
    4.事件三中,流水施工调整后。H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图1-2格式绘制出调整后H工作的施工横道图。

    解析:1.(本小题5分)
      计算工期为29个月(1分),满足合同工期要求(1分)。
    • ①→②→③→⑤→⑥→⑦→⑧或A→B→D→F→H(3分)。




      2.(本小题6分)
      (1)监理工程师
              ①对于专项施工方案拒绝审批,监理工程师做法妥当(1分),因为专项施工方案报审应由施工总承'包单位向监理工程师报审(1分)。
              ②对于管桩封底事件,监理工程师下达停工令的做法妥当(1分),因为专业分包单没有按设计图纸要求施工(1分)。
      (2)施工总承包单位的做法不妥(1分),因为监理单位(工程师)不直接与专业分包单位发生监理工作关系.仅与施工总承包单位有监理工作关系(1分)。
      3.(本小题3分)
        金额为0(1分)。因为G工作有2个月的总时差,不需要赶工(或不影响总工期)(2分)。
      4.(本小题6分)
        流水步距=[2,1,2]=1个月(1分)。

        工期可缩短:11-7 =4个月(1分)。

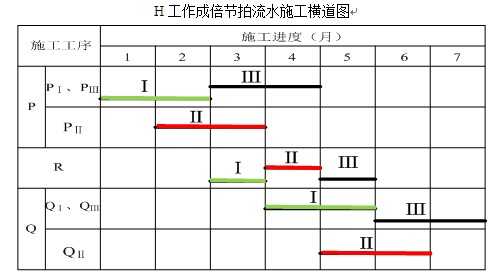

        H工作成倍节拍流水施工横道图如下图所示(3分)。


      1.(本小题5分)
        计算工期为29个月(1分),满足合同工期要求(1分)。

      ①→②→③→⑤→⑥→⑦→⑧或A→B→D→F→H(3分)。




      2.(本小题6分)
      (1)监理工程师
              ①对于专项施工方案拒绝审批,监理工程师做法妥当(1分),因为专项施工方案报审应由施工总承'包单位向监理工程师报审(1分)。
              ②对于管桩封底事件,监理工程师下达停工令的做法妥当(1分),因为专业分包单没有按设计图纸要求施工(1分)。
      (2)施工总承包单位的做法不妥(1分),因为监理单位(工程师)不直接与专业分包单位发生监理工作关系.仅与施工总承包单位有监理工作关系(1分)。
      3.(本小题3分)
        金额为0(1分)。因为G工作有2个月的总时差,不需要赶工(或不影响总工期)(2分)。
      4.(本小题6分)
        流水步距=[2,1,2]=1个月(1分)。

        工期可缩短:11-7 =4个月(1分)。
        H工作成倍节拍流水施工横道图如下图所示(3分)。

  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目


    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
