2015年一级建造师《建筑工程》考前备考卷一(4)
31、【背景资料】
某工程项目的施工招标文件中表明该工程采用综合单价计价方式,工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖工期赔偿限额为合同总价的10%;若能提前竣工,每提前1d的资金按合同总价的1‰计算。

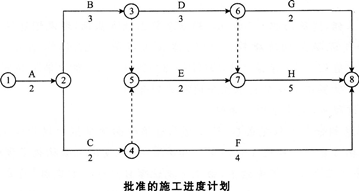

承包单位开工前编制并经总监理工程师认可的施工进度计划如下图所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。
事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。
实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万m3。
N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14万/m3。承包单位按计划用4个月完成。
3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。
事件2:F工作,因设计变更等待新图纸延误1个月。
事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。
事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。
由于以上事件,承包单位提出以下索赔要求。
(1)顺延工期6.5个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍,影响1个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。
(2)N工作的费用补偿=(16×32)万元=512万元。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1×1万元=5万元。
【问题】
1.请对以上施工过程中发生的4个事件进行合同责任分析。
2.根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。
3.确定应补偿承包单位的费用,并说明理由。
4.分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。
32、 【背景资料】
某医院门诊楼,位于市中心区域,建筑面积28326m2,地下1层,地上10层,檐高33.7m。框架一剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2014年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。
事件1:2014年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后1oh进行覆盖并开始浇水,浇水养护持续15d。
事件2:工程施工至结构4层时,该地区发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。
事件3:2014年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素4项内容的教育”。受到了地方建设行政主管部门的严厉批评。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
