【背景资料】
某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能体系。根据《建设工程施工合同(示范文本)》(GF—2013—O201)和《建设工程监理合同(示范文本)》(GF—2012—0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。
在合同履行过程中,发生了下列事件:
事件1:工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核、施工单位技术负责人审批后,报项目监理机构审查。监理工程师认为该施工组织设计的编制、审核(批)手续不妥,要求改正;同时,要求补充建筑节能工程施工的内容。施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能工程施工技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。
事件2:建筑节能工程施工前,施工单位上报了建筑节能工程施工技术专项方案,其中包括如下内容:(1)考虑到冬期施工气温较低,规定外墙外保温层只在每日气温高于5℃的11:00~17:00之间进行施工,其他气温低于5℃的时段均不施工;(2)工程竣工验收后,施工单位项目经理组织建筑节能分部工程验收。

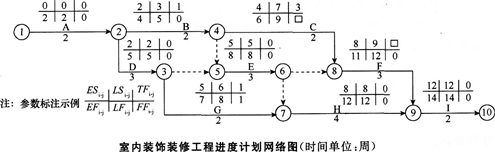

事件3:施工单位提交了室内装饰装修工期进度计划网络图(如下图所示),经监理工程师确认后按此组织施工.
事件4:在室内装饰装修工程施工过程中,因设计变更导致工作C的持续时间变为36d,施工单位以设计变更影响施工进度为由提出22d的工期索赔。
【问题】
1.分别指出事件1中施工组织设计编制、审批程序的不妥之处,并写正确做法。施工单位关于建筑节能工程的说法是否正确?说明理由。
2.分别指出事件2中建筑节能工程施工安排的不妥之处,并说明理由。
3.针对事件3的进度计划网络图,列式计算工作C和工作F时间参数中的缺项并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)
4.事件4中,施工单位提出的工期索赔是否成立?说明理由。
32、 【背景资料】
某工程项目通过公开招标的方式确定了3个不同性质的施工单位承担该项工程的全部施工任务,建设单位分别与A公司签订了土建施工合同;与B公司签订了设备安装合同;与C公司签订了电梯安装合同。3个合同协议中都对甲方提出了1个相同的条款,即建设单位应协调现场其他施工单位,为3公司创造可利用条件。合同执行过程中,发生如下事件。
事件1:A公司在签订合同后因自身资金周转困难,随后和承包商公司签订了分包合同,在分包合同中约定承包商丙按照建设单位(业主)与承包商乙约定的合同金额的10%向承包商乙支付管理费,一切责任由承包商丙承担。
事件2:由于A公司在现场施工时拖延5d,造成B公司的开工时间相应推迟了5d,B公司向A公司提出了索赔。
事件3:顶层结构楼板吊装后,A公司立刻拆除塔吊,改用卷扬机运材料作屋面及装饰,C公司原计划由甲方协调使用塔式起重机将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
