案例一:
背景资料:
某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。

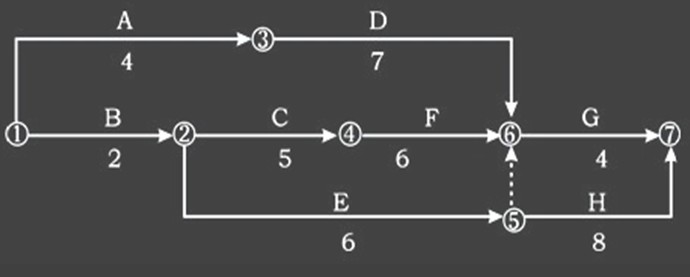

如下图:
图2-2 工程施工网络进度计划图
在施工过程中,发生了以下事件:
事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行原网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
问题:
(1)指出本装饰工程网络计划的关键线路(工作),计算计划工期。
(2)指出本装饰工程实际关键线路(工作),计算实际工期。
(3)水晶灯安装是否正确?说明理由。
(4)竣工验收是否妥当?说明理由。
案例一【解析】
(1)计划关键线路为 B→C→F→G 计划工期17天
(2)实际关键线路为 B→E→H 实际工期为19天
(3)不正确。因为根据装修工程施工技术要求,安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。
(4)不妥当。因为竣工验收应分为三个阶段:
① 竣工验收的准备参与工程建设的各方应做好竣工验收的准备。
② 初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程师,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量评估报告。
③ 正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。
