4.设备试运转的目的是什么?
5.设备试运转是按怎样的顺序进行的?
6.典型施工方案的主要内容包括哪些?
34、【背景资料】

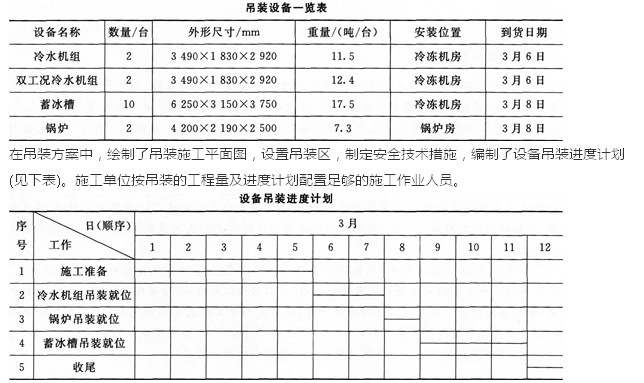

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(7.500),再牵引至冷冻机房和锅炉房就位。施工单位依据吊装设备一览表(见下表)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制订了设备吊装施工方案。方案中选用KMK6200汽车式起重机,起重机在工作半径 19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。
【问题】
1.设备吊装工程中应配置哪些主要的施工作业人员?
2.起重机的站立位置的地基应如何处理?
3.指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。
4.在设备的试吊中,应关注哪几个重要步骤?
[1] [2]
