(5)第一次替代砌筑量因素:以985替代970,985×310×1.015=309930.25元。
(6)第二次替代单价因素:以332代替310,985×332×1.015=331925.30元。
(7)第三次替代损耗率因素:以1.02代替1.015,985×332×1.02=333560.40元。
(8)计算差额:
第一次替代与目标数的差额=309930.25-305210.50=4719.75元
第二次替代与第一次替代的差额=331925.30-309930.25=21995.05元
第三次替代与第二次替代的差额=333560.40-331925.30=1635.i0元
砌筑量增加使成本增加了4719.75元,单价上升使成本增加了21995.05元,而损耗率提高使成本增加了1635.10元。
(9)各因素的影响程度和=4719.75+21995.05+1635.10=28349.90元,与实际成本与目标成本的总差额相等。
35
1.(1)施工总承包单位提交的施工总进度计划的工期是18个月;
(2)该工程总进度计划的关键线路(节点表示):①→②→④→⑥→⑧→⑨→11→12。
时差可分为总时差和自由时差两种:工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间;工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。
关键工作:是网络计划中总时差最小(或为0)的工作,在双代号时标网络图上,没有波形线的工作即为关键工作。
关键线路:全部由关键工作所组成的线路就是关键线路。关键线路的工期即为网络计划的计算工期。

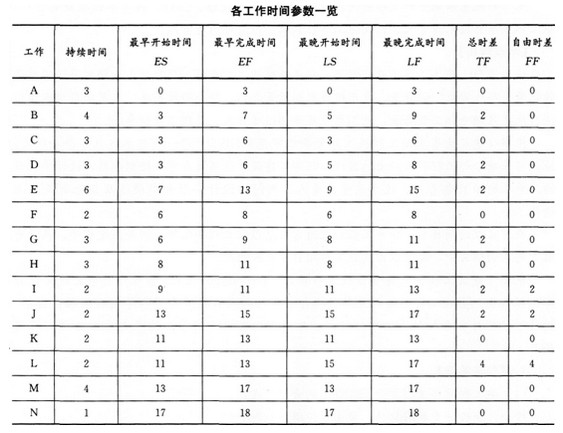

背景资料中给出的是双代号网络计划,根据时间参数的定义计算网络计划中各工作的时间参数,然后根据总时差判断关键工作和关键线路。
由上表可知,关键工作有:A、C、F、H、K、M、N。全部由关键工作连成的线路则为关键线路,由此,则用节点表示的关键线路为:①→②→④→⑥→⑧→⑨→⑩→11→12。
关键线路的长度就是总工期:3+3+2+3+2+4+1=18个月。
特别提醒,关键线路上的所有工作肯定都是关键工作(计划工作等于计算工期时,总时差为0的工作;计划工期不等于计算工期时,总时差最小的工作),但并不是网络图中的所有关键工作一定都在关键线路上。
2.施工总承包单位选择土方施工机械的依据还应有:开挖深度、地质、地下水情况、土方量、运距、工期要求。
随着建筑业的发展,目前土方开挖已基本实现全机械化作业。土方施工机械的选择,应根据基础形式、工程规模、开挖深度、地质、地下水情况、土方量、运距、现场和机具设备条件、工期要求以及土方机械的特点等合理进行选择,以充分发挥机械效率,节省机械费用,加速施工进度。
3.施工总承包单位项目经理组织基础工程验收:不妥当;
理由:应由总监理工程师组织地基基础分部工程验收。
本工程地基基础分部工程验收还应参加的人员:勘察、设计、施工单位项目负责人,施工单位项目技术负责人,以及施工单位技术、质量部门负责人。
仔细审题,事件二说了两层意思:一是基础施工完成后,总监理工程师签署了“质量控制资料符合要求”的意见,表示项目现场质量合格,符合验收条件。二是项目经理组织进行地基基础分部工程验收,施工单位质量部门负责人、监理工程师参加。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
