31、 (二)
背景资料:

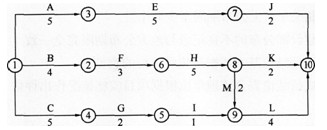

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:
施工过程中,发生了如下事件:
事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。
事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。
事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。
问题:
1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示),并计算总工期。
2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?
3.事件二中,工作C应如何安排?并说明理由。
4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?
32、 (三)
背景资料:
某高校新建1栋办公楼和1栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上19层,建筑檐高82m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程的保修期限为10年。
施工过程中,发生了下列事件:
事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊、1台外用电梯;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分五次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009] 87号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件二:办公楼外用施工电梯与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护设施。地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。
事件三:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
事件四:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
