34、【背景资料】

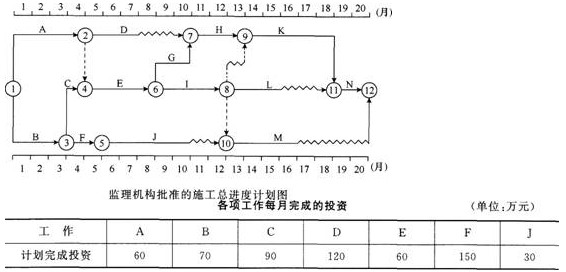

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本))>(GF--2013--0201)签订了施工合同,采用可调价合同形式。工期 20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资部分见下表。
施工过程中发生如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E 工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使IX-作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:1工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果工程质量不合格,施工单位进行了整改。
以上事件1至事件4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1~7月份投资情况见下表。
【问题】
1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?
5.填写表中空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。
35、【背景资料】

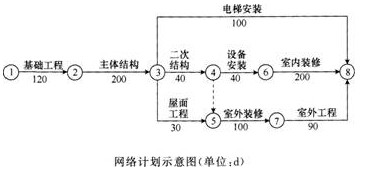

某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600d。合同约定,工期每提前(或拖后)1d,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。
施工过程中发生了以下事件:
事件1:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人工窝工和施工机械闲置造成乙方直接经济损失10万元。
事件2:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。
事件3:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
