施工过程中发生了如下事件:
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1d。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1d,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。
【问题】
1.该网络计划中哪些工作是主要控制对象(关键工作)?计划工期是多少?
2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
3.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?
参考解析:

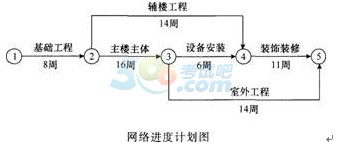

1.该网络计划中,主要控制对象有基础工程、主楼主体工程、设备安装工程、装饰装修工程。计划工期为41周。
2.上述各事件中,乙方能否向甲方提出工期及费用索赔的判断及理由如下:
(1)事件1:可提出费用和工期索赔。因为地质条件变化是甲方应承担的责任。由此产生的费用及关键工作工期延误都可以提出索赔。
(2)事件2:可提出费用索赔。因为乙方费用的增加是由甲方原因造成的,可提出费用索赔;而该项关键工作的工期延误不会影响到整个工期,不必提出工期索赔。
(3)事件3:不应提出任何索赔。因为乙方的窝工费及关键工作工期的延误是乙方自身原因造成的。
(4)事件4:不应提出索赔。因为室外工程管线材料质量不合格是乙方自身的原因造成
的,由此产生的费用和工期延误应由自己承担。
(5)事件5:不应提出任何索赔。因为乙方采取的加快施工的技术措施是为赶工期做出的决策,属于自身原因。
3.综上所述,事件1、事件2可进行工期索赔。基础工程是关键工作,延长3d,可获得3d的工期补偿;辅楼工程延长1d,但它不是关键线路,且有8周的总时差,所以,不能获工期补偿。故乙方可得到的工期补偿为3d。
如下图所示,经计算实际工期为293d,工期罚款为:[293-(41×7+3)]×2500=3×2500=7500元。

实际施工进度(单位:d)
4.乙方应得到的索赔款为:(15×18+40×30+50000+20000)×(1+30%)=92911元。
33
【背景资料】
某施工单位承建两栋15层的框架结构工程。合同约定:①钢筋由建设单位供应;②工程质量保修按国务院令第279号执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
