【背景资料】

某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。
在工程施工中发生以下事件:
事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。
事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。
事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。
【问题】
1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。
2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。
3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
4.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在下图绘制施工实际进度横道图。
参考解析:
1. 基础工程网络计划的关键线路为:①→②→③→④→⑤→⑥,该基础工程计划工期为:3+7+7+3=20d。
2.施工总承包单位是否可以提出工期索赔的判断以及理由如下:
事件1:施工总承包单位可以提出工期索赔,索赔工期为:6-4=2d。
理由:由于发现局部基础地基持力层为软弱层需处理属于施工总承包单位不可预见的,因此可以提出工期索赔,虽然土方2不是关键工作,但是延误的工期6d已超过其总时差4d,因此可以提出工期索赔。
事件2:施工总承包单位不可以提出工期索赔。
理由:虽然基础施工钢材由建设单位供应,因施工用钢材未按时进场导致工期延期3d,理应由建设单位承担责任,但是承台梁1不是关键工作,且总时差为4d,延期的3d未超过其总时差,所以不可以提出工期索赔。
事件3:施工总承包单位不可以提出工期索赔。
理由:基础2施工工期延期5d是由施工总承包单位原因造成工程质量事故返工导致的,属于施工总承包单位应承担的责任,虽然基础2属于关键工作,但也不可以提出工期索赔。
3.对索赔成立的事件,总工期可以顺延2d。
实际工期为:3+9+12+3=27d。
4.上述事件发生后,本工程网络计划的关键线路发生了改变,新的关键线路为:①→②→④→⑤→⑥。

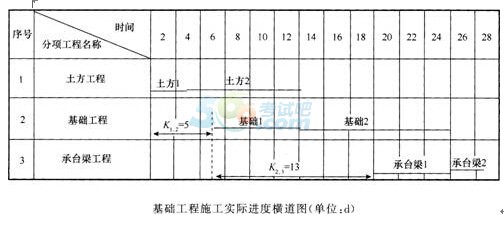

绘制施工实际进度横道图如下图所示:
35
【背景资料】
某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF一2013一0201)与建设单位(以下简称“甲方”)签订了施工总承包合同。合同中约定开工日期2014年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称丙方)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。
乙方项目经理开工前对本项目今后的工作作了如下安排:
(1)由项目经理负责组织编制“项目施工管理实施规划”。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
