背景资料:
某工程由四幢完全相同的砖混住宅楼组成,某建筑公司中标后,施工组织设计中考虑以每个单幢为一个施工流水段组织单位工程流水施工。经测算,各施工过程及流水节拍参数如下所示:

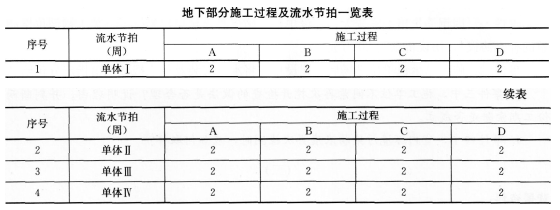

(1)地下部分(见下表)

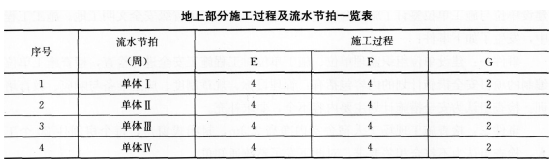

(2)地上部分
问题:
1.分别指出地下部分、地上部分各自最适合采用的流水施工组织形式,并列式计算各自的流水施工工期。
2.除问题1中采用的流水施工组织形式外还有哪些形式?并简要说明其特点。
3.如果地上、地下均采用最适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间,并给出分析过程。
4.试按第3问的条件绘制流水施工进度计划,并计算整个工程的总工期。
