  在工程施工过程中发生以下事件:

  事件一:施工单位施工至E工作时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。

  事件二:施工单位施工至I工作时,由于业主指定材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。

  问题

  (1)根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。

  (2)事件一中,施工单位的索赔是否成立,并分别说明理由。

  (3)事件二中,施工单位的索赔是否成立,并分别说明理由。

  (4)写出事件一、事件二全部发生后本工程实际总工期及关键线路。

  参考解析:

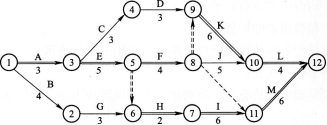

  (1)根据上表中各工序间的逻辑关系绘制施工进度计划网络图如下:



  其中:关键线路为A→E→F→K→L或①→③→⑤→⑧→⑨→⑩→12;

  总工期为20个月。

  (2)1)2个月工期索赔:成立。

  理由:属不可抗力,工期索赔应该成立;

  2)43万元费用索赔:不成立。

  理由:①属不可抗力,施工单位人工费、机械费、临时建筑损失费等18万元应由施工单位自行承担;

  ②属不可抗力,建筑物受到海水侵蚀,清理、返工费用25万元应由业主承担。

  (3)工期索赔不成立,费用索赔不成立。

  理由:业主指定的材料(并非业主提供材料),其质量控制责任属施工单位责任范围,故索赔均不成立。

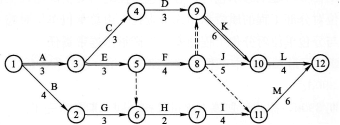

  (4)事件一、事件二全部发生后,施工进度计划网络图如下:



  事件全部发生后实际总工期为:22个月。

  关键线路共有两条,分别为:

  A→E→F→K→L(或①→③→⑤→⑧→⑨→11→12);

  A→E→H→I→M(或①→③→⑤→⑥→⑦→11→12)。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
