案例分析题
(一)
背景资料:
某建筑工程项目场地自然地面标高-0.4m,基坑长60m,宽20m;基坑底面标高为-8.58m,地下水位标高为-2.0m;土质为一般黏土,但均匀性较差,且局部有回填杂土。该工程地处市区,周围有重要建筑物和街道,因此该基坑需直壁开挖,为保证基坑侧壁土体稳定选用挡土灌注桩支护方法,同时采用一级轻型井点降水将地下水位降低到基坑底面以下200mm处。基坑开挖完成一周后进行了验槽,验槽时发现基坑西端坑底有局部软弱土层,用钎探测定深度为0.3m。
问题:
1. 指出该基坑开挖施工及其验槽工作存在哪些不妥之处?为什么?应如何改正?
2. 建筑物基础埋深与土壤冻结深度有无关系?若有关系其要求是什么?
3. 若基坑采用机械开挖,应选用何种类型挖土机?其挖土方式有哪几种?
4. 人工处理地基的方法有哪些?本案例基坑底西端的软弱地基适宜选用何种具体方法处理?
5. 基础施工中安全控制的主要内容是什么?
(二)
背景资料:

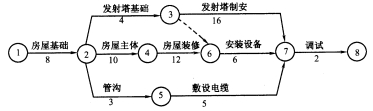

某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖励(或罚款)5000元。乙方按时提交了施工方案和施工网络进度计划,如下图所示,并得到甲方代表的批准。
实际施工过程中发生了如下几项事件:
事件1:在房屋基坑开挖后,发现局部有软弱下卧层,按甲方代表指示乙方配合地质复查,配合用工为10个工日。地质复查后, 根据经甲方代表批准的地基处理方案,增加直接费4万元,因地基复查和处理使房屋基础作业时间延长3天,人工窝工20个工日。
事件2:在发射塔基础施工时,因发射塔原设计尺寸不当,甲方代表要求拆除已施工的基础,重新定位施工。由此造成增加用工30工日,材料费1.2万元,机械台班费3000元,发射塔基础作业时间拖延2天。
事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,该项工作作业时间延长2天。
事件4:在房屋装修施工基本结束时,甲方代表对某项电气暗管的敷设位置是否准确有疑义, 要求乙方进行剥漏检查。检查结果为某部位的偏差超出了规范允许范围,乙方根据甲方代表的要求进行返工处理,合格后甲方代表予以签字验收。该项返工及覆盖用工20个工日,材料费为1000元。因该项电气暗管的重新检验和返工处理使安装设备的开始作业时间推迟了1天。
事件5:在敷设电缆时,因乙方购买的电缆线材质量差,甲方代表令乙方重新购买合格线材。由此造成该项工作多用人工8个工日,作业时间延长4天,材料损失费8000元。
事件6:鉴于该工程工期较紧,经甲方代表同意乙方在安装设备作业过程中采取了加快施工的技术组织措施,使该项工作作业时间缩短2天,该项技术组织措施费为6000元。
其余各项工作实际作业时间和费用均与原计划相符。
问题:
1.在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和费用补偿要求?为什么?
2.该工程实际施工天数为多少天?可得到工期补偿为多少天?工期奖罚款为多少?
3.假设工程所在地人工费标准为30元/工日,应由甲方给予补偿的窝工人工费补偿标准为20元/工日,该工程综合取费率为30%,窝工补偿取费率为12%(只计取规费和税金等)。则在该工程结算时,乙方应该得到的索赔款为多少?
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
