2018年一级建造师《建筑工程》备考题目十三
【题文】

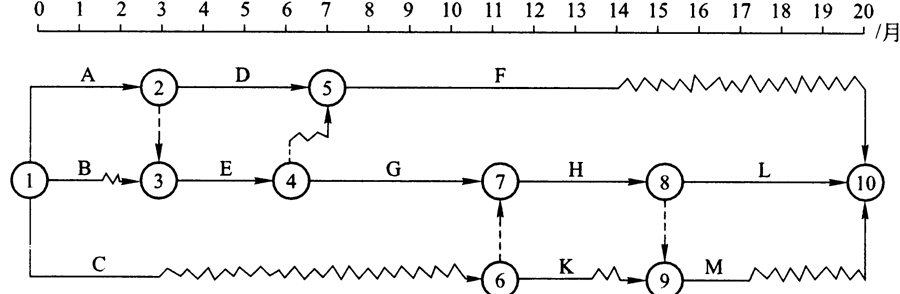

某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作 C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某 一特定的施工队来完成。

问题:1.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月?

2.由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查 发现,G工作刚刚开始,其他工作进展均后延4个月。现建设单位方要求仍按原计划时间 竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表: 施工段及流水节拍表 流水节拍 施工段一 施工段二 工作G 2 3 工作H 2 2 工作L 2 3 试问G、H、L三项工作的流水施工工期为多少?能否满足建设单位提出的按原计划日期竣工的要求,并说明理由。



答案

答案:1.由网络图可知,B工作自由时差为1个月,C工作自由时差为8个月,H工作在&nbsp;关键线路上,总时差为0。由于工作B、工作 C、工作H这三项工作只能由某一特定的施工队来完成,故应尽量减少这三项工作之间的间断时间,减少三项工作间的间歇等待时间。在不影响总工期和各工作之 问工艺关系的前提下,工作B和工作C的开始时间均应后延,工作B以不影响工作E正常开始为准,即l月末开始施工;工作B完成后(3月末)开始工作C施工; 工作C完成后(6月末)间断施工,间断时问为7~11月,直至原进度计&nbsp;划中工作H的开始时间,再开始工作H的施工。合理的施工安排:工作B施工时间为2~3月,工作C施工时间为4~6月,工作H施工时间为12~15月。&nbsp;该专业施工队从2月初进场到15月底出场,最短需要时间为:14个月。其中,间断&nbsp;时间为5个月2.工作G、H、L为无节奏流水施工,按&ldquo;大差法;计算其流水施工工期:(1)各施工过程流水节拍的累加数列 工作G:2;5工作H:2 4 工作L:2;5位相减,取最大值得流水步距 所以KHL=2月(3)G、H、I三项工作的流水施工工期为:(3+2)+(2+3)=10月。&nbsp;(4)调整为流水作业后,实际竣工日期能满足原计划时间竣工。&nbsp;<br /> 理 由:线路;L工期缩减至l0个月;工作F的自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G&rarr;H&rarr;M工期相应缩减至3+ (2+2)+2=9月,也不会成为关键线路,故此时的关键线路仍为;L,整个工程总工期为6+10=16月,正好弥补施工初期4个月的工期滞后,仍 可在原计划的20个月末按期完成,可满足建设单位提出的按原计划日期竣工的要求。

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2018年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2017年一级建造师成绩查询时间

  5·2018年一级建造师考试时间9月15、16日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
