您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2019一级建造师 报考指导

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2014年一级注册建造师水利水电每日练习159
2014年一级注册建造师水利水电每日练习159

2014年一级建造师考试报名很快就会开始,环球网校一级建造师频道小编也会在第一时间将相关资料整理好供大家参考。2014年一级建造师考试,环球网校一级建造师频道与您一路同行,一起来迎接新一轮的挑战吧!

  根据往年一级建造师报名时间预计,2014年一级建造师报名时间预计2014年6月开始。敬请广大考生密切关注一级建造师频道,我们将第一时间公布最新报名信息!

一级建造师网校整理了2014年一级建造师考试水利水电每日练习资料,供广大考生备考2014年一级建造师考试,祝您顺利通过一级建造师考试!

  • 1、(0分) 在高峰强度持续时间短时,骨料生产能力根据( )确定.
    A.开采量
    B.储存量
    C.混凝土浇筑强度D
    D.累计生产、使用量

    正确答案:d

    • 解析:d
  • 2、(0分)

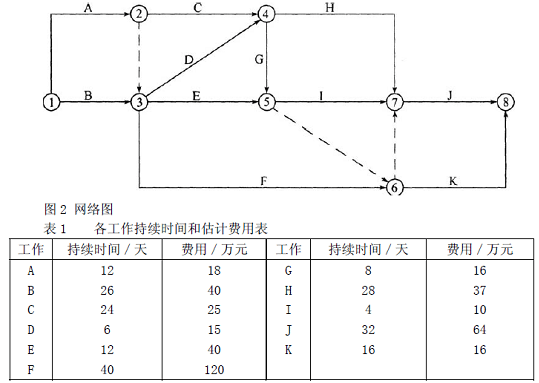

    某施工单位编制的某水利工程网络图如图2 所示,网络进度计划原始方案各工作的持续时间和估计费用如表1 所示。

    问题
    1.在答题纸图2 上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键线路和计算工期。
    2.若施工合同规定:工程工期93 天,工期每提前一天奖励施工单位3 万元,每延期一天对施工单位罚款5 万元。计算按网络进度计划原始方案实施的综合费用。

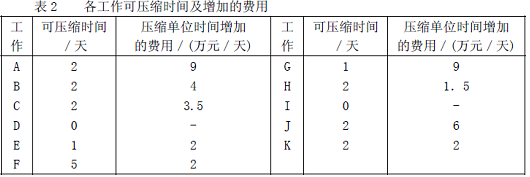

    3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表2 所示。确定该网络进度计划的最低综合费用和相应的关键线路,并计算调整优化后的总工期(要求写出调整优化过程)。
    解析:答:

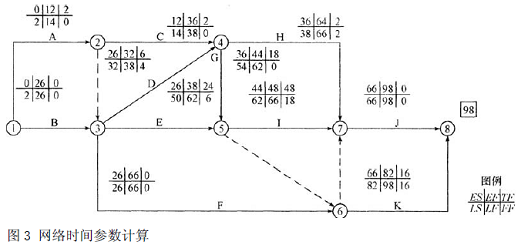

    1.利用图2 计算可得:
    关键路线为①→③→⑥→⑦→⑧(或关键工作为B、F、J;或在图中直接标出)工期为98 天(或在
    图中标出):

    2.计算综合费用:
    原始方案估计费用:
    18+40+25+15+40+120+16+37+10+64+16=401(万元)
    延期罚款:5×(98—93)=25(万元)
    综合费用为:401+25=426(万元)
    3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低F 工作为对象压缩2 天。
    增加费用:2×2=4(万元)
    第二次调整优化:A、C、H、J 与B、F、J 同时成为关键工作,选择H 工作和F 工作为调整对象,各压缩2 天。
    增加费用:2×(1.5+2)=7(万元)
    第三次调整优化:A、C、H、J 与B、F、J 仍为关键工作,选择C工作和F 工作作为调整对象,各压缩1 天。
    增加费用:1×(3.5+2)=5.5(万元)
    综合费用:401+4+7+5.5=417.5(万元)
    优化后的关键线路为:
    ①→③→⑥→⑦→⑧(或关键工作为A、C、H、J)
    和①→②→④→⑦→⑧(或关键工作为B、F、J)
    工期:98—2—2=94(天)
    最低综合费用:401+4+7+5=417(万元)


    答:
    1.利用图2 计算可得:
    关键路线为①→③→⑥→⑦→⑧(或关键工作为B、F、J;或在图中直接标出)工期为98 天(或在
    图中标出):

    2.计算综合费用:
    原始方案估计费用:
    18+40+25+15+40+120+16+37+10+64+16=401(万元)
    延期罚款:5×(98—93)=25(万元)
    综合费用为:401+25=426(万元)
    3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低F 工作为对象压缩2 天。
    增加费用:2×2=4(万元)
    第二次调整优化:A、C、H、J 与B、F、J 同时成为关键工作,选择H 工作和F 工作为调整对象,各压缩2 天。
    增加费用:2×(1.5+2)=7(万元)
    第三次调整优化:A、C、H、J 与B、F、J 仍为关键工作,选择C工作和F 工作作为调整对象,各压缩1 天。
    增加费用:1×(3.5+2)=5.5(万元)
    综合费用:401+4+7+5.5=417.5(万元)
    优化后的关键线路为:
    ①→③→⑥→⑦→⑧(或关键工作为A、C、H、J)
    和①→②→④→⑦→⑧(或关键工作为B、F、J)
    工期:98—2—2=94(天)
    最低综合费用:401+4+7+5=417(万元)

  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
