您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2015年一级建造师考试水利水电模拟题7
来源:一级建造师考试网 收藏本页 2015/4/20 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

  • 1、(0分)

    某项目部承揽一土石坝工程任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2和施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间如下表:

     问题:
      (1)水利水电工程施工进度计划主要包括      等步骤。(可多项选择)
        A.研究设计资料和施工条件      B.选择质量检验方法
        C.计算工程量和工作持续时间    D.选择施工方法并确定施工顺序
      (2)该坝面作业,各项工作正确的工艺逻辑关系是         。
        A.铺料为整平的紧前工作,压实为整平的紧后工作
        B.铺料为压实的紧后工作,整平为压实的紧前工作
        C.整平为压实的紧前工作,铺料为整平的紧前工作
    D.压实为整平的紧后工作,铺料为整平的紧前工作
      (3)各施工队在三个施工段上的施工安排属于      逻辑关系。
    A.组织                        B.工艺
      (4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
      (5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
      (6)在“施工段2”整平时突降暴雨,造成工期延误7天。试分析其对施工工期的影响程度。
    解析: (1)A、C、D
    编制施工过程进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
    (2) A、C、D
        坝面各项工作施工工艺逻辑关系应是铺料、整平和再压实。
        (3)A
    各项工作在各施工段的施工顺序,充分考虑利用现有的人力、物力及作业场地等因素,从施工组织上作出安排。
    (4) 双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图

    绘制的基本原则正确绘制。该项目的双代号网络图如下:

      (5)应从以下几个方面进行分析计算:
        1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法
    计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工
    期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。

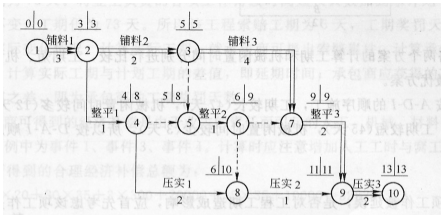

    以下根据节点计算法计算出的终点节点最早时间即为计算工期:13天。
        2)网络图中工期最长的线路即为关键线路,或者根据各项工作的时间参数计算结果,
    由总时差最小的工作组成的线路即为关键线路。
      本例关键线路为:①一②一③一⑦一⑨一⑩。
    关键线路在网络图中用双箭线、粗实线或彩色线条来表示。

    (6)一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。若在关键线路上,则工期延误的时间就等于该项工作的延误时间;若该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。
    图中“工作整平2”的总时差等于“工作整平2”最迟开始时间与最早开始时间之差,即8-5=3天,故“工作整平2”的总时差为3天。现由于暴雨原因“工作整平2”延误7天,故对施工工期影响时间为7-3=4天。

    (1)A、C、D
    编制施工过程进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
    (2) A、C、D
        坝面各项工作施工工艺逻辑关系应是铺料、整平和再压实。
        (3)A
    各项工作在各施工段的施工顺序,充分考虑利用现有的人力、物力及作业场地等因素,从施工组织上作出安排。
    (4) 双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图
    绘制的基本原则正确绘制。该项目的双代号网络图如下:

      (5)应从以下几个方面进行分析计算:
        1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法
    计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工
    期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
    以下根据节点计算法计算出的终点节点最早时间即为计算工期:13天。
        2)网络图中工期最长的线路即为关键线路,或者根据各项工作的时间参数计算结果,
    由总时差最小的工作组成的线路即为关键线路。
      本例关键线路为:①一②一③一⑦一⑨一⑩。
    关键线路在网络图中用双箭线、粗实线或彩色线条来表示。

    (6)一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。若在关键线路上,则工期延误的时间就等于该项工作的延误时间;若该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。
    图中“工作整平2”的总时差等于“工作整平2”最迟开始时间与最早开始时间之差,即8-5=3天,故“工作整平2”的总时差为3天。现由于暴雨原因“工作整平2”延误7天,故对施工工期影响时间为7-3=4天。
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目

    环球网校
    一级建造师
    主讲老师基础阶段强化阶段模考试题应试技巧班
    VIP独享
    教材精讲
    (40讲)

    经典习题
    (12讲)

    重点冲刺
    (16讲)
    考点解析
    (10讲)
      建设工程经济 张湧免费试听  免费试听 三套模拟题
      建设工程项目管理 张君免费试听  免费试听 三套模拟题
      工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
      建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
      机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
      公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
      市政公用工程管理李莹免费试听  免费试听 三套模拟题
      铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
      水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
      通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
    课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
    零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
    全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
    一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
