您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2015年一级建造师考试水利水电模拟题19
来源:一级建造师考试网 收藏本页 2015/5/5 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

  • 1、(0分)

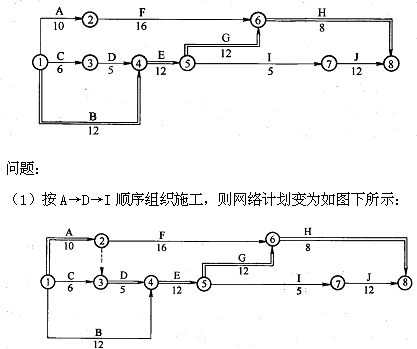

    某土石坝分部工程的网络计划如下图,计算工期为44天。根据技术方案,定A、D、I三项工作使用一台机械顺序施工。

    ①计算工期是多少天?
    ②机械在现场的使用和闲置时间各是多少天?

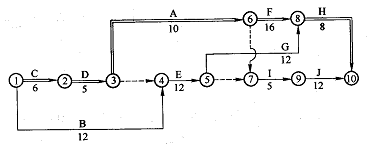

    (2)如按D→A→I顺序组织施工,则网络计划变为如下图所示:
    ①计算工期是多少天?
     ②机械在现场的使用和闲置时间各是多少天?
     (3)比较以上两个方案,判断哪个方案更好。

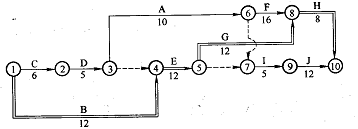

     (4)若监理批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。网络计划如下图所示。
    ①你认为工期延长几天合理?为什么?
     ②机械闲置的时间为多少天?
    • 解析:(1)工期及机械在现场使用时间的计算方法:
        ①工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
        本例计算工期为47天。
        ②机械在现场的使用时间应将各项工件使用机械的时间累计计算;闲置时间应考虑各项工作使用机械的时间差,也即是前项工作最早完成时间与该工作最早开始时间的差值为该两项工作机械闲置时间,将各闲置时间累计计算,就可计算出机械在该工程中的闲置时间。
        本例机械在现场的使用时间是20天,闲置时间是12天。
        (2)分析思路同1。
        按D→A→I顺序组织施工的网络图如图。

      ①计算工期为45天。
        ②机械在现场的使用时间是20天,闲置时间是3天。
        (3)将两个方案的计算工期和机械闲置时间分别进行比较,工期短、机械闲置时间少的方案为最优方案。
        本例按A→D→I的顺序施工,工期较长(47天),机械闲置时间较多(12天);按D→A→I顺序施工,工期较短(45天),机械闲置时间较少(3天),所以按D→A→I顺序施工的方案较优。
        (4)工期延误及机械闲置时间的分析计算方法:
        ①一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。如果在关键线路上,则工期延误的时间就等于该项工作的延误时间;如果该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。同时应比较工期延误后按D→A→I顺序施工的工期和A→D→I顺序施工的工期。

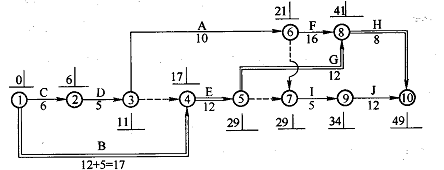

        本例中,B项工作时间延长5天后,关键路线变为如图所示:
        总工期为49天,工期延长△T=49-45=4天,所以工期延长4天合理。

        ②机械的闲置时间分析方法同上。
        工作A的最早完成时间为第21天,工作I的最早开始时间为第29天,△T=29-21=8天。扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:△T=8-3=5天。

      (1)工期及机械在现场使用时间的计算方法:
        ①工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
        本例计算工期为47天。
        ②机械在现场的使用时间应将各项工件使用机械的时间累计计算;闲置时间应考虑各项工作使用机械的时间差,也即是前项工作最早完成时间与该工作最早开始时间的差值为该两项工作机械闲置时间,将各闲置时间累计计算,就可计算出机械在该工程中的闲置时间。
        本例机械在现场的使用时间是20天,闲置时间是12天。
        (2)分析思路同1。
        按D→A→I顺序组织施工的网络图如图。

      ①计算工期为45天。
        ②机械在现场的使用时间是20天,闲置时间是3天。
        (3)将两个方案的计算工期和机械闲置时间分别进行比较,工期短、机械闲置时间少的方案为最优方案。
        本例按A→D→I的顺序施工,工期较长(47天),机械闲置时间较多(12天);按D→A→I顺序施工,工期较短(45天),机械闲置时间较少(3天),所以按D→A→I顺序施工的方案较优。
        (4)工期延误及机械闲置时间的分析计算方法:
        ①一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。如果在关键线路上,则工期延误的时间就等于该项工作的延误时间;如果该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。同时应比较工期延误后按D→A→I顺序施工的工期和A→D→I顺序施工的工期。
        本例中,B项工作时间延长5天后,关键路线变为如图所示:
        总工期为49天,工期延长△T=49-45=4天,所以工期延长4天合理。

        ②机械的闲置时间分析方法同上。
        工作A的最早完成时间为第21天,工作I的最早开始时间为第29天,△T=29-21=8天。扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:△T=8-3=5天。
  • [1] [2] [3]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2020年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2019年一级建造师成绩查询时间

      5·2020年一级建造师考试时间9月19、20日

      6·一级建造师考试科目

    环球网校
    一级建造师
    主讲老师基础阶段强化阶段模考试题应试技巧班
    VIP独享
    教材精讲
    (40讲)

    经典习题
    (12讲)

    重点冲刺
    (16讲)
    考点解析
    (10讲)
      建设工程经济 张湧免费试听  免费试听 三套模拟题
      建设工程项目管理 张君免费试听  免费试听 三套模拟题
      工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
      建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
      机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
      公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
      市政公用工程管理李莹免费试听  免费试听 三套模拟题
      铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
      水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
      通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
    课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
    零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
    全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
    一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买
    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
