2015年一级建造师考试水利水电工程冲刺卷三(4)_第2页
事件2:单位工程完工后,监理单位及时组织相关单位组成工程外观质量评定组,现场进行外观质量检验评定,并将评定结论报工程质量监督机构核备。
事件3:本工程完工后,及时进行了单位工程质量评定,其中:(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故;(2)质量事故已按要求进行处理;(3)外观质量得分率为80%;(4)单位工程施工质量检验与评定资料齐全;(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。因此,本单位工程质量评定为优良。

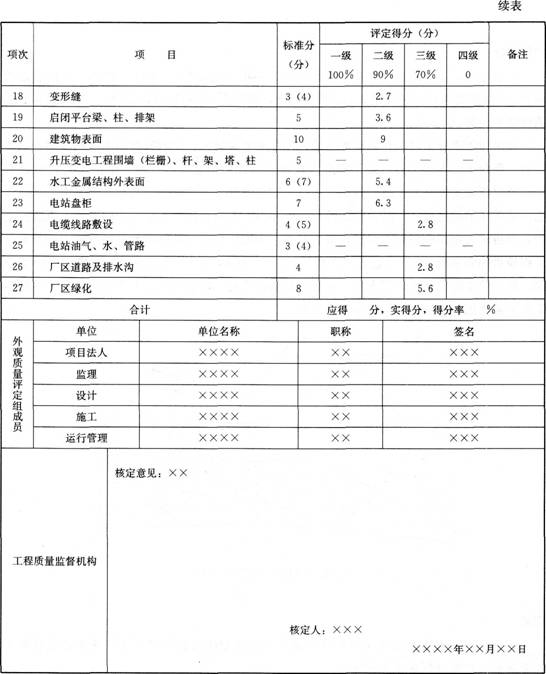

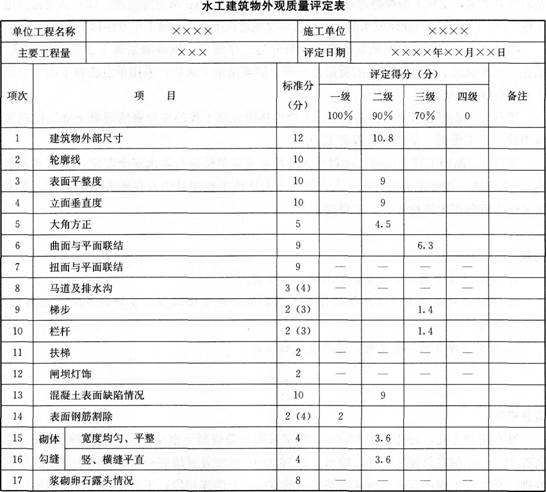

事件4:单位工程完工后,及时进行了外观质量评定,评定结果如下:
注:量大时,标准分采用括号内数值。
问题
1.指出事件1、2、3中的不要之处,并说明理由。
2.外观质量评分有哪些单位参加,人员数量有何要求?
3.事件4中,轮廓线检测项目测点合格率为95%,计算本项得分;计算总得分率。
34、背景资料
向阳闸土建及设备安装工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定:
1.模板工程费用不单独计量和支付,摊入相应混凝土单价中;
2.投标最高限价2800万元,投标最低限价2100万元;
3.若签约合同价低于投标最高限价的20%0时,履约保证金由签约合同价的10%提高到15%;
4.永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;
5.承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整;
6.工程预付款总金额为签约合同价的10%,以履约保证金担保。

依据水利部现行定额及编制规定,某投标人编制了消力池C25混凝土单价分析如下表。
评标过程中,评标委员会发现该投标人排架混凝土单价分析时未摊入模板费用,以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。
问题
1.指出招标文件约定中的不妥之处。
2.指出消力池混凝土单价分析表中,A、B、C、D、E所代表的名称。
3.若消力池立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40元/m2。计算每m3消力池C25混凝土相应模板直接费和摊入模板费用后消力池C25混凝土单价直接费。(计算结果保留小数点后2位)
4.评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。
35、背景资料
某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。
合同约定:工程所用全部材料、设备由承包人采购。如工程工期提前,奖励标准为1万元/天;如工程工期延误,支付违约金标准为1万元/天。
施工过程中发生如下事件:
事件1:当工程施工按计划进行到第100天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案。
方案一:修复设备。设备修复后E工作继续进行,修复时间是20天,修理费用2万元;
方案二:调剂设备。B工作所用的设备能满足E工作的需要,B完成后,使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行;
方案三:租赁设备。租赁设备的运输安装调剂时间为10天。设备正式使用期支付租赁费用,其标准为350天/元。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
