评标过程中,评标委员会发现该投标人排架混凝土单价分析时未摊人模板费用,以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。
问题
1.指出招标文件约定中的不妥之处。
2.指出消力池混凝土单价分析表中,A、B、C、D、E所代表的名称。
3.若消力池立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40元/m2。计算每m3消力池C25混凝土相应模板直接费和摊入模板费用后消力池C25混凝土单价直接费。(计算结果保留小数点后2位)
4.评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。

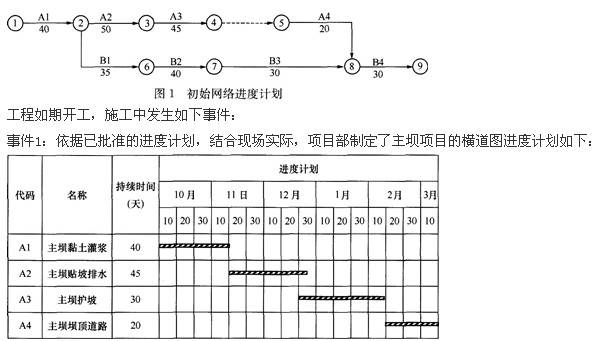

33、某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(表1所示),并据此绘制初始网络进度计划(图1所示),经监理单位审核后修正并补充完整。
水库除险加固工程各工作逻辑关系及持续时间表表1
工作代码
|
工作名称
|
紧前工作
|
正常工作持续时间(天)
| |
C
|
防汛公路改建
|
|
60
| |
A1
|
|
黏土灌浆
|
|
40
|
A2
|
贴坡排水
|
A1
|
50
| |
A3
|
坝
|
护坡
|
A2
|
45
|
A4
|
坝顶道路
|
A3、C
|
20
|
续表
工作代码
|
工作名称
|
紧前工作
|
正常工作持续时间(天)
| |
B1
|
|
黏土灌浆
|
A1
|
35
|
B2
|
贴坡排水
|
A2、B1
|
40
| |
B3
|
护坡
|
A3、B2
|
35
| |
B4
|
坝顶道路
|
A4、B3
|
30
|
注:除主坝项目外,其余项目均按网络计划实施。
事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。
事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。
问题
1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
