您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2020年07.1-7.30

准考证打印 2020年09月10日前

考试时间  2020年09月19日

成绩查询  考试后两个月左右

证书领取  2019年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2020一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2020一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2015年一级建造师水利水电考前模拟试题7
 3.【参考答案】

  专家组由鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请不妥。专家组成员要有三分之-以上人员由外单位聘请,且项目法人、设计、施工、监理、运行、设备制造等参建单位的在职人员或从事过本工程设计、施工、管理的其他人员,不能担任专家组成员。

  鉴定专家组有工程师4人不妥。鉴定专家组应由具有高级工程师以上职称的专家组成。

  【考点解析】

  这是-道关于病险水工建筑物除险加固工程建设要求的题,考核考生水库除险加固安全鉴定的掌握程度。

  根据《中华人民共和国防洪法》、《水库大坝安全管理条例》和《水利水电建设工程验收规程》等规定,水库建设工程(包括新建、续建、改建、加固、修复等)在水库蓄水验收前,必须进行蓄水安全鉴定。蓄水安全鉴定是大中型水利水电建设工程蓄水验收的必要依据,未经蓄水安全鉴定不得进行蓄水验收。

  项目法人认为工程符合蓄水安全鉴定条件时,可决定组织蓄水安全鉴定。蓄水安全鉴定,由项目法人委托经水利部认定有资格的单位承担,与之签订蓄水安全鉴定合同,并报工程建设项目上级主管部门核备。接受委托负责蓄水安全鉴定的单位(即鉴定单位)应成立专家组,并将专家组组成情况报工程验收主持单位和相应的水利工程质量监督部门核备。

  鉴定专家组应由专业水平高、工程设计与施工经验丰富、具有高级工程师以上职称的专家组成,包括水文、地质、水工、施工、机电、金属结构等有关专业。鉴定专家组三分之-以上人员须聘请责任单位以外的专家参加。项目法人、设计、施工、监理、运行、设备制造等参建单位的在职人员或从事过本工程设计、施工、管理的其他人员,不能担任专家组成员。

  32

  1.【参考答案】

  (1)设定投标最低限价不妥;

  (2)履约保证金超过10%(或:履约保证金提高到15%)不妥;

  (3)临时占地由承包人负责不妥;

  (4)承包人施工进度计划实施期间不予调整不妥。

  【考点解析】

  最低投标限价和履约保证金是《招标投标法实施条例》新规定的内容。

  《招标投标法实施条例》第二十七条规定,招标人设有最高投标限价的,应当在招标文件中明确最高投标限价或者最高投标限价的计算方法。招标人不得规定最低投标限价。

  《招标投标法实施条例》第五十八条招标文件要求中标人提交履约保证金的,中标人应当按照招标文件的要求提交。履约保证金不得超过中标合同金额的10%。

  临时占地和施工进度计划管理分别规定在《水利水电工程标准施工招标文件》(2009年版)通用合同条款2.1款发包人义务和10.2合同进度条款中,不可更改。

  2.【参考答案】

  A代表高级工;

  B代表C25混凝土;

  C代表(平板)振捣器;

  D代表混凝土拌制;

  E代表混凝土运输。

  【考点解析】

  本题涉及人工预算单价、混凝土半成品及混凝土单价分析知识。

  人工预算单价、混凝土半成品材料单价均是单价分析中的基础单价。根据水利工程造价管理要求,人工预算单价是指生产工人在单位时间(工时)的费用。根据工程性质的不同,人工预算单价有枢纽工程、引水及河道工程两种计算方法和标准。每种计算方法将人工均划分为工长、高级工、中级工、初级工四个档次。人工预算单价通常以元/工时为单位。

  混凝土材料单价中,混凝土配合比的各项材料用量已考虑了材料的场内运输及操作损耗(至拌合楼进料仓止),混凝土拌制后的熟料运输、操作损耗,已反映在不同浇筑部位定额的“混凝土”材料量中。混凝土配合比的各项材料用量应根据工程试验提供的资料计算,若无试验资料时也可按有关定额规定计算。

  混凝土拌制和混凝土运输可单独分析,进而组合综合混凝土成品单价,也可对混凝土拌制和混凝土运输只计算直接费,并入混凝土浇筑单价。题目即是将混凝土拌制和混凝土运输只计算直接费,并入混凝土浇筑单价。

  需要指出的是,水利工程造价管理中,关于混凝土拌制和混凝土运输还有如下规定:

  (1)关于混凝土拌制的规定

  1)浇筑定额中单独列出“混凝土及砂浆拌制”项目,编制混凝土浇筑单价时,应先根据施工组织设计选定的搅拌机或搅拌楼的容量,选用拌制定额编制拌制单价(只计直接费)。

  2)混凝土拌制定额按拌制常态混凝土拟定,若拌制加冰、加掺和料等其他混凝土以及碾压混凝土等,则按定额调整系数对拌制定额进行调整。

  3)混凝土拌制定额均以半成品方为单位计算,不含施工损耗和运输损耗所消耗的人工、材料、机械的数量和费用。混凝土拌制及浇筑定额中,不包括加冰、骨料预冷、通水等温控所需的费用。

  (2)关于混凝土运输的规定

  混凝土运输是指混凝土自搅拌楼(机)出料口至浇筑现场工作面的全部水平运输和垂直运输。运输方式与运输机械由施工组织设计确定。

  1)混凝土水平运输,指混凝土从搅拌楼(机)出料口至浇筑仓面(或至垂直吊运起吊点)水平距离的运输;混凝土垂直运输,指混凝土从垂直吊运起点至浇筑仓面垂直距离的运输。

  2)混凝土运输定额均以半成品方为单位计算,不含施工损耗和运输损耗所消耗的人工、材料、机械的数量和费用。

  3)编制混凝土综合单价时,-般应将运输定额中的工、料、机用量分类合并到浇筑混凝土定额中统-计算综合单价,也可按混凝土运输数量乘以每m3混凝土运输单价(只计直接费)计入混凝土浇筑综合单价。

  4)预算定额各节现浇混凝土定额中的“混凝土运输”数量,已包括完成每-定额单位(通常为100 m3)有效实体混凝土所需增加的超填量及施工附加量等的数量。

  3.【参考答案】

  每m3消力池C25混凝土相应模板直接费=1 ×0.8×40=32.00元。

  摊入模板费用后的每m3消力池C25混凝土单价直接费=34099.68÷100+32.00=373.00元。

  【考点解析】

  模板是混凝土浇筑中必需的措施项目,模板的主要作用是对新浇塑性混凝土起成型和支撑作用,同时还具有保护和改善混凝土表面质量的作用。按制作材料,模板可分为木模板、钢模板、混凝土和钢筋混凝土预制模板;按模板形状可分为平面模板和曲面模板;按受力条件模板可分为承重模板和侧面模板;按架立和工作特征,模板可分为固定式、拆移式、移动式和滑动式。固定式模板多用于起伏的基础部位或特殊的异形结构如蜗壳或扭曲面,因大小不等,形状各异,难以重复使用。

  根据《水利水电工程标准施工招标文件》(2009年版),水利工程合同管理通常对于混凝土工程中的模板费用有如下规定:

  (1)除合同另有约定外,现浇混凝土的模板费用,包含在《工程量清单》相应混凝土或钢筋混凝土项目有效工程量的每立方米工程单价中,不另行计量和支付。

  (2)混凝土预制构件模板所需费用,包含在《工程量清单》相应预制混凝土构件项目有效工程量的工程单价中,不另行支付。

  需要指出的是,模板费用并不-定必须摊入相应混凝土单价中。《水利工程工程量清单计价规范》GB 50501--2007将模板单独作为-个分类分项工程,单独计量和支付,此时需要区分模板部位、形式,编制模板单价。

  4.【参考答案】

  不能。除计算性算术错误外,评标委员会不能要求投标人澄清投标文件实质性内容。

  【考点解析】

  评标过程中,评标委员会以书面形式要求投标人对所提交的投标文件中不明的内容进行书面澄清或说明,或者对细微偏差进行补正时,投标人澄清和补正投标文件应遵守下述规定:

  (1)投标人不得主动提出澄清、说明或补正。

  (2)澄清、说明和补正不得改变投标文件的实质性内容(算术性错误修正的除外)。

  (3)投标人的书面澄清、说明和补正属于投标文件的组成部分。

  (4)评标委员会对投标人提交的澄清、说明或补正有疑问,要求投标人进-步澄清、说明或补的,投标人应予配合。

  题目中,关于模板费用不是计算性错误,属于投标文件实质性内容,不得澄清。

  33

  1.【参考答案】

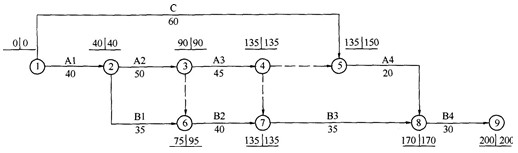

  完整正确的网络进度计划如下:
\

  ①→⑤为C工作、持续时间60天;

  ③→⑥、④→⑦增加虚箭线(虚工作);

  ⑦→⑧B3工作的持续时间应为35天。

  【考点解析】

  本题考核逻辑关系表与网络进度计划之间的对应关系,掌握绘制网络进度计划的方法、节点箭线连接。

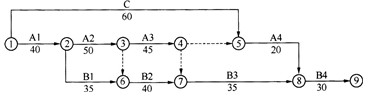

  根据逻辑关系表,逐个检查每项工作的紧前、紧后工作和持续时间;

  (1)C工作无紧前工作、紧后工作为A4;

  (2)B2、B3工作的紧前工作除图1所示的B1、B2工作外,还分别有A2、A3工作。

  2.【参考答案】

  主坝项目的计划工期为170天,最迟完成日期2013年3月20日。

  【考点解析】

  本题考核网络时间参数之间的关系,掌握网络计划时间参数计算方法,根据网络图的复杂程度,可选择工作时间、节点时间和最长线路法计算。

  本题采用节点法计算:
\

  主坝项目包括A1、A2、A3、A4,该项目计划工期为最迟完成时间170天,网络计划从2012年10月1日开始,最迟完成日期为2013年3月20日。

  3.【参考答案】

  (1)横道图进度计划(简称:横道图)与网络进度计划(简称:网络图)不同之处:

  ①A2工作持续时间网络图为50天,横道图为45天。

  ②A3工作开始日期网络图为2013年1月1日,与其他工作无搭接,横道图为2012年12月21日,与A2工作搭接5天。

  ③A4工作在网络图中持续时间20天,总时差为15天,可以在2013年2月16日至2013年3月20日期间安排,横道图从2013年2月11日开始,持续时间30天。

  (2)主坝项目横道图进度计划能满足网络进度计划要求。

  理由:主坝项目横道图从2012年10月1日开始,可于2013年3月10日完成,没超过主坝项目的最迟完成日期为2013年3月20 日,且A3和A4工作共有10天的总时差。

  【考点解析】

  本题考核网络图与横道图的比较,掌握两种计划表示方法的特点。

  从同-工作的开始时间、持续时间、连续性、搭接关系、机动性、对后续工作的影响等方面进行分析。

  4.【参考答案】

  事件2的责任方为发包人,C工作计划最迟完成日期为2013年1月30日,实际完成日期为2013年1月15日,不影响工期。

  事件3的责任方为承包人,A1工作按横道图延误了3天,A2、A3、A4、B1工作的开始时间将推迟,但3天的延误时间并没有超过总时差,不影响工期。

  事件4的责任方为承包人,A4工作从2013年2月16日开始,32天后为2013年3月17日完成,未超过3月20日的最迟完成时间,不影响工期。

  【考点解析】

  本题考核关于进度延误研判,掌握对进度延误责任认定,对总工期影响程度的分析。

  根据《水利水电工程标准施工招标文件》(2009年版)中有关发包人和承包人的责任和义务,确定造成进度延误的责任方。

  判别是否影响工期的方法:是否为关键工作?若是则影响工期;若不是,则判断延误时间是否超过总时差,若超过则影响工期;其余情况均不影响工期。

  事件2中因为移民安置为发包人职责,因移民问题影响施工,责任为发包人。

  事件3中修理损坏的设备、事件4中的质量问题返工均为承包人原因造成,故为承包人责任。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2020年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2019年一级建造师成绩查询时间

  5·2020年一级建造师考试时间9月19、20日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
