2015年一级建造师考试水利水电工程测试卷二(4)_第2页
事件1:深层搅拌防渗墙施工完成后,施工单位在指定的防渗墙中部钻孔,进行现场注水试验测定防渗墙的渗透系数,试验点数为2点。
事件2:受吊装场地限制,工作桥采用现浇混凝土施工,在对模板及支架进行设计计算时,考虑了工作人员及浇筑设备、工具重量,以及振捣混凝土产生的荷载。
事件3:施工单位对工序自检完成后,填写工序施工质量验收评定表,并报送监理单位,监理工程师签署了质量复核意见。
事件4:施工单位按规定对混凝土试件进行了留置,经统计铺盖混凝土抗压强度保证率为93%,混凝土抗压强度最低值为22.3MPa,抗压强度标准差为4.5MPa,工作桥混
凝土抗压强度保证率为92.5%,混凝土抗压强度最低值为28.5MPa,抗压强度标准差为4.8MPa。
问题
1.指出并改正事件1中有关试验的不要之处。
2.除事件2给出的荷载外,模板设计还应考虑哪些基本荷载?
3.工序施工质量验收评定,除事件3给出的资料,施工单位和监理单位还应分别提交哪些资料?
4.依据《水利水电工程单元工程施工质量验收评定标准一混凝土工程》SL632— 2012,判断事件四中铺盖混凝土和工作桥混凝土质量等级,并说明理由。
34、背景资料

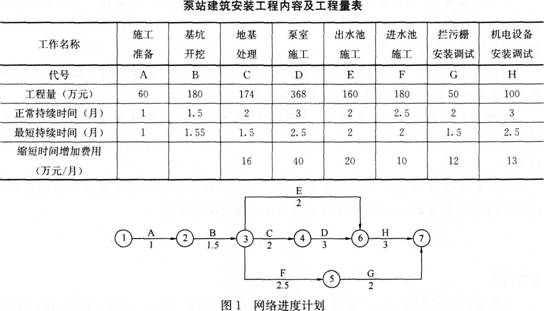

某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。
工程如期开工,施工中发生如下事件:
事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。

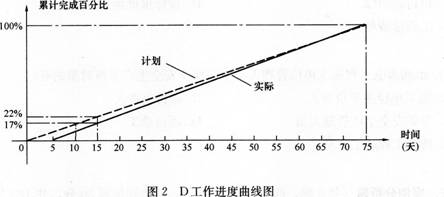

事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。
事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。
问题
1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。
2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。
3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。
4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序。
35、 背景资料
某水库除险加固工程为均质土坝,坝长850m,坝高18m。加固内容有:增设混凝土防渗墙、拆除重建放水涵、重建溢洪道、土坝加高培厚和新建坝顶道路等工程。施工中发生如下事件:
事件1:施工单位编制了混凝土防渗墙施工方案,方案涉及如下工作:①混凝土浇筑;②平整场地;③成槽;④挖导槽;⑤做导墙;⑥安装成槽设备;⑦检验等工作。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
