3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容(其中围堰填筑工程量为3000m3,B项目工程量为180m2),计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。
33、 背景资料
某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。
合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。
(2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第一个非汛期完成,为满足防汛要求,“上游护坡重建”在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。

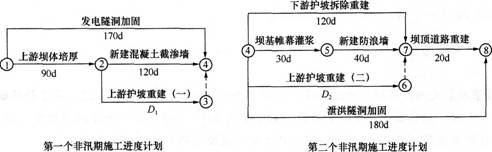

承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。
(注:“上游护坡重建”工作累计持续时间为180d;每月均按30d计。)
工程按合同约定如期开工,施工过程中发生如下事件:

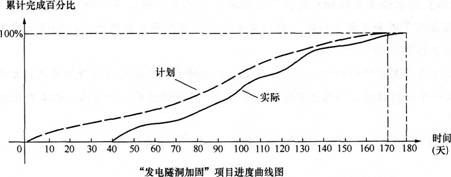

事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下:
事件2:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。
事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:“泄洪隧洞加固”138万元,“下游护坡拆除重建”79万元。
问题
1.假定D工作匀速施工,计算施工网络进度计划中DL、D2的值。
2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成日期。
3.根据事件1中的进度曲线图,分别指出“发电隧洞加固”项目实际开始日期、实际完成日期和持续时间,分析对安全度汛有何影响。
4.根据事件2,分析承包人提出的延长工期和增加费用的要求是否合理,并说明理由。
5.根据事件3,分别计算2012年2月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。
34、背景资料
某泵站加固改造工程施工内容包括:引渠块石护坡拆除重建、泵室混凝土加固、设备更换、管理设施改造等。招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制。某公司参加了投标,为编制投标文件,公司做了以下准备工作。

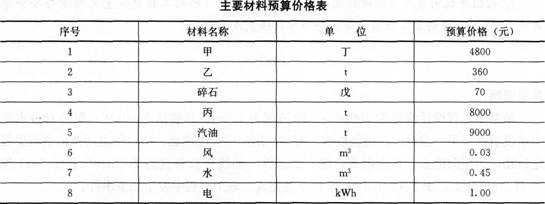

工作1:搜集整理投标报价所需的主要材料和次要材料价格。其中,主要材料预算价格如下表所示。
工作2:根据招标文件中对项目经理的职称和业绩加分要求,拟定张×为项目经理,准备了张×的身份证、工资关系、人事劳动合同证明材料、社会保险证明材料、相关证书及类似项目业绩。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
